2015年一級建造師市政公用工程考試試題及答案

字號:

單項選擇題

1、 溝埋管道溝槽地基處理,設計要求換填時,應首先按要求(  ),并經檢驗合格。
    A.選填料
    B.試驗
    C.清槽
    D.回填
    2、 采用掛籃一懸澆施工工藝澆筑斜拉橋主梁時,掛籃設計和主梁澆筑應考慮(  )的剛度要求。
    A.支架
    B.托架
    C.抗風振
    D.塔、梁臨時固結
    多項選擇題
    3、 鋼梁采用高強螺栓連接,施擰時不得采用(  )。
    A.人工擰緊
    B.機械擰緊
    C.沖擊擰緊
    D.間斷擰緊
    E.同時擰緊
    簡答題
    4、 1.背景
    A公司承建城市橋梁改造工程,新建主橋長360m,橋?qū)?2m。主橋上部結構為三聯現澆鋼筋混凝土預應力連續箱梁,箱梁底距離地面15. 3m,跨徑組合為32m+36m+32m;下部結構為混凝土灌注樁上接墩柱、蓋梁。引橋為25m簡支T形梁,分幅施工;先拆除現況舊橋,進行交通導行,完成新橋施工后再進行另半幅施工。
    項目部編制了施工組織設計,包括箱梁施工、T梁預制及舊橋拆除專項方案;并依據建設單位要求將舊橋梁拆除由B公司分包,并與B公司簽訂了分包合同。
    2.問題
    (1)分析、指正項目部在安全技術管理上存在主要不足之處。
    (2)對于拆橋施工分包管理,項目部應注意哪些事項?并給出正確做法。

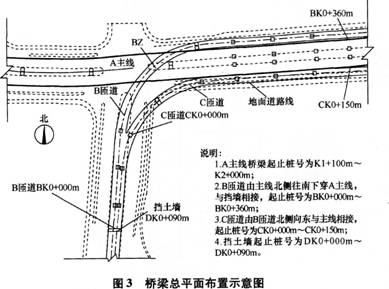

    5、 某市政工程公司承建城市主干道改造工程標段,合同金額為9800萬元,工程主要內容為:主線高架橋梁、匝道橋梁、擋土墻及引道,如圖3所示。橋梁基礎采用鉆孔灌注樁,上部結構為預應力混凝土連續箱梁,采用滿堂支架法現澆施工。邊防撞護欄為鋼筋混凝土結構。
    施工期間發生如下事件:
    事件1:在工程開工前,項目部會同監理工程師,根據《城市橋梁工程施工與質量驗收規范》(CJJ2-2008)等確定和劃分了本工程的單位(子單位)工程、分部分項工程及檢驗批。
    事件2:項目部進場后配備了專職安全管理人員,并為承重支模架編制了專項安全應急預案,應急預案的主要內容有:事故類型和危害程度分析、應急處置基本原則、預防與預警、經濟處置等。
    事件3:在施工安排時,項目部認為在主線與匝道交叉部位及交叉口以東主線和匝道并行

    部位是本工程的施工重點,主要施工內容有:匝道基礎及下部結構、匝道上部結構、主線基礎及下部結構(含B匝道Bz墩)、主線上部結構,在施工期間需要3次交通導行,因此必須確定合理的施工順序,項目部經仔細分析確認施工順序如圖4所示:
    ①→交通導行→②→交通導行→③→交通導行→④
    圖4施工作業流程圖
    另外項目部配置了邊防撞欄定型組合鋼模板,每次可澆筑防撞護欄長度200m,每4d可周轉一次,在上部結構基本完成后開始施工邊防撞護欄,直至施工完成。
    問題
    1.事件1中,本工程的單位(子單位)工程有哪些?
    2.指出鉆孔灌注樁驗收的分項工程和檢驗批。
    3.本工程至少應配備幾名專職安全員?說明理由。
    4.補充完善事件2中的專項安全應急預案的內容。
    5.圖4中①、②、③、④分別對應哪項施工內容?
    6.事件3中,邊防撞護欄的連續施工至少需要多少天?(列式分步計算)
    6、 某公司承建城市主干道改造工程,其結構為二灰土底基層、水泥穩定碎石基層和瀝青混凝土面層,工期要求當年5月份完成拆遷,11月底完成施工。
    由于城市道路施工干擾因素多,有較大的技術難度,項目部提前進行了施工技術準備工作。水泥穩定碎石基層施工時,項目部在城市外設置了拌和站;為避開交通高峰時段,夜間運輸,白天施工。檢查發現水泥穩定碎石基層表面出現松散、強度偏低的質量問題。
    項目部依據冬期施工方案,選擇在全天溫度時段進行瀝青混凝土攤鋪碾壓施工。經現場試測,試驗段的瀝青混凝土面層的壓實度、厚度、平整度均符合設計要求,自檢的檢驗結論為合格。
    為確保按期完工,項目部編制了詳細的施工進度計劃,實施中進行動態調整;完工后依據進度計劃、調整資料對施工進行總結。
    問題
    1.本項目的施工技術準備工作應包括哪些內容?
    2.分析水泥穩定碎石基層施工出現質量問題的主要原因。
    3.結合本工程簡述瀝青混凝土冬期施工的基本要求。
    4.項目部對瀝青混凝土面層自檢合格的依據充分嗎?如不充分,還應補充哪些?
    5.項目部在施工進度總結時的資料依據是否全面?如不全面,請予以補充。
    7、 A公司承建一項DN400應急熱力管線工程,采用鋼筋混凝土高支架方式架設,利用波紋管補償器進行熱位移補償。
    在進行圖樣會審時,A公司技術負責人提出:以前施工過鋼筋混凝土中支架架設DN400管道的類似工程,其支架配筋與本工程基本相同,故本工程支架的配筋可能偏少,請設計予以考慮。設計人員現場答復:將對支架進行復核,在未回復之前,要求施工單位按圖施工。
    A公司編制了施工組織設計,履行了報批手續后組織鋼筋混凝土支架施工班組和管道安裝班組進場施工。
    設計人員對支架圖樣復核后,發現配筋確有問題,此時部分支架已施工完成,經與建設單位協商,決定對支架進行加固處理。設計人員口頭告知A公司加固處理方法,要求A公司按此方法加固即可。
    鋼筋混凝土支架施工完成后,支架施工班組通知安裝班組進行安裝。
    安裝班組在進行對口焊接時,發現部分管道與補償器不同軸,且對口錯邊量較大。經對支架進行復測,發現存在質量缺陷(與支架加固無關),經處理合格。
    問題
    1.列舉圖樣會審的組織單位和參加單位,指出會審后形成文件的名稱。
    2.針對支架加固處理,給出正確的變更程序?!?/SPAN>
    3.指出補償器與管道不同軸及錯邊的危害。
    4.安裝班組應對支架的哪些項目進行復測?
    8、背景材料:
    某市北部外環線道路翻修工程,施工項目部按施工組織設計在現有道路設置施工圍擋,準備開工。但因拆遷滯后,路兩側的房建項目先行開工,原施工交通導行的方案已無法執行。施工路口部位基層時,項目部只好打開圍擋,無法封閉施工。質檢人員發現:路口范圍水泥穩定碎石基層局部表面松散,集料明顯離析。經檢測厚度和壓實度沒有達到設計和規范要求。施工公司總工程師會同項目負責人商定:鏟除質量不合格部分基層,返工重做。
    問題:
    1.指出項目部交通導行組織不當之處。
    2.分析基層集料離析和檢查不合格的成因,給出正確做法。
    3.分析施工公司采取返工重做的原因。
    4.指出項目部應采取的整改措施。
    9、背景資料:
    某公司承建城市主干道改擴建工程,現有路面的寬度為15m,兩側各拓寬10m,形成主干道;路面結構:300mm厚的水泥穩定土底基層,350mm厚二灰碎石混合料基層,AC-25瀝青混凝土厚70mm、AC-20瀝青混凝土厚50ram、改性瀝青SMA-13厚40mm面層。新舊路面結合部位鋪土工格網兩層,以防止路面出現反射裂縫。
    施工項目部依據設計要求,并結合現場條件編制了施工組織設計,施工部署分為三個階段,首先同時施工兩側加寬道路;然后對現有道路進行銑刨、裂縫處理施工;最后道路整幅分段攤鋪改型瀝青混凝土面層。施工組織設計按照規定程序獲得批準。
    施工項目部按照施工方案搭設圍擋,設置交通指示和警示信號標志。鑒于施工工期緊迫,項目部擬加快底基層施工進度,采取如下措施:采用初凝時間3h以下的P.032.5級硅酸鹽水泥和現場原狀松散土,按照設計配比現場拌合水泥穩定土;水泥穩定土一次碾壓成型,保濕養護3h后即進行下道工序。
    問題:
    1.依據施工部署,分別給出施工三個階段的社會交通導行思路。
    2.施工圍擋應如何搭建,需設置哪些交通指示和警示信號標志?
    3.指出項目部擬采取措施的不當之處,并給出正確做法。
    4.加快底基層施工進度應注意哪些事項?
    10、 背景
    A道橋集團公司中標總承包城市立交橋綜合改造工程,除拓寬道路增加城市綠化帶外,還增設了橋區的排水系統和燃氣管道。燃氣和排水管道工程由發包方直接分包給專業施工方。施工期間不能斷絕交通,項目部制定了分段導行方案。
    排水管道頂管施工時,鋼木組合結構的頂管工作井側壁倒塌,造成二死一傷的事故。
    分析認為井的鋼盤撐焊接不牢、未設置八字形鋼斜撐是引發事故的主要原因;事故調查發現:安全檢查表有A道橋集團公司項目部安全生產會議提出的加固具體建議記錄,但分包方未能及時加固消除隱患。
    問題
    (1)專業施工方應與誰簽訂分包合同?
    (2)分段導行方案應采取哪些保證措施?
    (3)對于發生的安全事故,總承包方和分包方有何失誤之處,給出正確做法。
    (4)總承包方和分包方安全責任如何劃分?
    【答案暫未找到,敬請諒解】
