2020一級建造師《水利水電工程》考點預習匯總【六】
1F420091 水力發電工程驗收的分類及工作內容(變)
水電工程驗收包括階段驗收和竣工驗收,其中階段驗收包括工程截流驗收、工程蓄水驗收、水輪發電機組啟動驗收。截流驗收和蓄水驗收前應進行建設征地移民安置專項驗收。(16年單選)
國家能源主管部門負責水電工程驗收的監督管理工作。省級人民政府能源主管部門負責本行政區域內水電工程驗收的管理、指導、協調和監督。
1F420092 水力發電工程階段驗收的要求(變)
階段驗收 | 驗收申請 | 驗收組織 | 驗收成果 | |||
時間 | 部門 | 組織者 | 參加者 | 主任委員 | ||
工程截流驗收 | 計劃截流前6個月 | 省級人民政府能源主管部門 | 項目法人會同省級發展改革委、能源主管部門共同組織驗收委員會 | 邀請相關部門、項目法人所屬計劃單列企業集團(或中央管理企業)、有關單位和 專家參加 | 由項目法人擔任 | 驗收鑒定書 |
工程蓄水驗收 | 計劃下閘蓄水前6個月 | 向工程所在地省級人民政府能源主管部門報送工程蓄水驗收申請,并抄送驗收主持單位 | 由省級人民政府能源主管部門負責,并委托有業績、能力單位作為技術主持單位,組織驗收委員會進行 | 由省級人民政府能源主管部門擔任,亦可委托技術主持單位擔任 | ||
機組啟動驗收 | 在第一臺水輪發電機組進行機組啟動驗收前3個月 | 向工程所在地省級人民政府能源主管部門報送機組啟動驗收申請,并抄送電網經營管理單位 | 由項目法人會同電網經營管理單位共同組織 | 省級發展改革委、能源主管部門+上述部門 | 由項目法人與電網經營管理單位協商確定 | |
(14年單選)
注:副主任委員擔任:工程截流驗收→省級發展改革委、省級能源主管部門、技術單列企業集團
工程蓄水驗收→省級發展改革委、技術主持單位、技術單列企業集團
工程截流驗收→省級發展改革委、能源主管部門、國家能源主管部門派出機構
1F420093 水力發電工程竣工驗收的要求(變)
驗收 | 驗收申請 | 驗收組織 | 驗收成果 | |||
時間 | 部門 | 組織者 | 參加者 | 主任委員 | ||
特殊單項工程驗收 | 驗收計劃前3個 月 | 向工程所在地省級人民政府能源主管部門報送驗收申請,并抄送技術主持單位 | 竣工驗收主持單位組織特殊單項工程驗收委員會 | ``` | ``` | 驗收鑒定書 |
樞紐工程專項驗收 | 驗收計劃前3個月 | 由省級人民政府能源主管部門負責,并委托有業績、能力單位作為技術主持單位 | 邀請相關部門、項目法人所屬計劃單列企業集團(或中央管理企業)、有關單位和專家參加 | 由省級人民政府能源主管部門擔任,亦可委托技術主持單位擔任 | ||
工程竣工驗收 | 工程基本完工或全部機組投產發電后的一年內 | |||||
1F420091 水力發電工程驗收的分類及工作內容(變)
水電工程驗收包括階段驗收和竣工驗收,其中階段驗收包括工程截流驗收、工程蓄水驗收、水輪發電機組啟動驗收。截流驗收和蓄水驗收前應進行建設征地移民安置專項驗收。(16年單選)
國家能源主管部門負責水電工程驗收的監督管理工作。省級人民政府能源主管部門負責本行政區域內水電工程驗收的管理、指導、協調和監督。
1F420092 水力發電工程階段驗收的要求(變)
階段驗收 | 驗收申請 | 驗收組織 | 驗收成果 | |||
時間 | 部門 | 組織者 | 參加者 | 主任委員 | ||
工程截流驗收 | 計劃截流前6個月 | 省級人民政府能源主管部門 | 項目法人會同省級發展改革委、能源主管部門共同組織驗收委員會 | 邀請相關部門、項目法人所屬計劃單列企業集團(或中央管理企業)、有關單位和 專家參加 | 由項目法人擔任 | 驗收鑒定書 |
工程蓄水驗收 | 計劃下閘蓄水前6個月 | 向工程所在地省級人民政府能源主管部門報送工程蓄水驗收申請,并抄送驗收主持單位 | 由省級人民政府能源主管部門負責,并委托有業績、能力單位作為技術主持單位,組織驗收委員會進行 | 由省級人民政府能源主管部門擔任,亦可委托技術主持單位擔任 | ||
機組啟動驗收 | 在第一臺水輪發電機組進行機組啟動驗收前3個月 | 向工程所在地省級人民政府能源主管部門報送機組啟動驗收申請,并抄送電網經營管理單位 | 由項目法人會同電網經營管理單位共同組織 | 省級發展改革委、能源主管部門+上述部門 | 由項目法人與電網經營管理單位協商確定 | |
(14年單選)
注:副主任委員擔任:工程截流驗收→省級發展改革委、省級能源主管部門、技術單列企業集團
工程蓄水驗收→省級發展改革委、技術主持單位、技術單列企業集團
工程截流驗收→省級發展改革委、能源主管部門、國家能源主管部門派出機構
1F420093 水力發電工程竣工驗收的要求(變)
驗收 | 驗收申請 | 驗收組織 | 驗收成果 | |||
時間 | 部門 | 組織者 | 參加者 | 主任委員 | ||
特殊單項工程驗收 | 驗收計劃前3個 月 | 向工程所在地省級人民政府能源主管部門報送驗收申請,并抄送技術主持單位 | 竣工驗收主持單位組織特殊單項工程驗收委員會 | ``` | ``` | 驗收鑒定書 |
樞紐工程專項驗收 | 驗收計劃前3個月 | 由省級人民政府能源主管部門負責,并委托有業績、能力單位作為技術主持單位 | 邀請相關部門、項目法人所屬計劃單列企業集團(或中央管理企業)、有關單位和專家參加 | 由省級人民政府能源主管部門擔任,亦可委托技術主持單位擔任 | ||
工程竣工驗收 | 工程基本完工或全部機組投產發電后的一年內 | |||||
考點:水利水電工程施工工廠設施
主要施工工廠設施
1.砂石料加工系統
砂石加工廠通常有破碎、篩分、制砂等車間和堆場組成,同時還設有供配電、給水排水和污水處理等輔助設施。
砂石料加工系統生產規??砂疵咸幚砟芰澐譃樘卮笮汀⒋笮?、中型、小型,劃分標準見表。(新增)
砂石料加工系統生產規模劃分標準
類 型 | 砂石料加工系統處理能力(t/h) |
特大型 | ≥1500 |
大型 | ≥500,<1500 |
中型 | ≥120,<500 |
小型 | <120 |
2.混凝土生產系統
規模應滿足質量、品種、出機口溫度和澆筑強度的要求,單位小時生產能力可按月高峰強度計算,月有效生產時間可按500h計,不均勻系數按1.5考慮,并按最大倉面入倉強度要求校核。
P=KhQm/(MN)
式中 P——混凝土系統所需小時生產能力(m3 /h);
Qm——高峰月混凝土澆筑強度(m3/月);
M一一月工作日數(d),一般取25d;
N——日工作時數(h),一般取20h;
Kh——時不均勻系數,一般取1.5。
混凝土最大倉面澆筑時,必須在底層混凝土初凝前覆蓋下一層混凝土,即混凝土拌合設備的小時生產能力還必須滿足式的要求。(變)
Qh≥1.1(FD)/(t1 - t2)
式中 : Qh —混凝土系統拌合樓所需生產能力(m3/ h ) ;
F —最大倉面面積(m2 ) ;
D — 最大倉面混凝土分層澆筑厚度( m ) ;
t1 —混凝土初凝時間(h ) ;
t2— 混凝土出機后到澆筑入倉的時間(h ) ,一般混凝土不要超過1.5h,溫控混凝土不要超過45min。
3.混凝土制冷(熱)系統
(1)混凝土制冷系統
混凝土的拌合出機口溫度高于混凝土溫控制要求的入倉溫度時,需要設置預冷系統。選擇混凝土預冷材料時,主要考慮采用骨料堆場降溫、冷水拌合、加冰攪拌、預冷骨料等, 一般不把膠凝材料(水泥、粉煤灰等)選作預冷材料。
預冷骨料是降低混凝土溫度的有效措施,常用的骨料預冷有:水冷法;風冷法;真空汽化法;液氮預冷法。
(2)混凝土制熱系統
混凝土制熱系統的主要任務是為低溫季節混凝土施工提供滿足入倉溫度要求的預熱混凝土。提高混凝土拌合料溫度宜用熱水拌合,若加熱水拌合不能滿足要求,方可考慮加熱骨料,水泥不應直接加熱。
低溫季節混凝土施工氣溫標準為,當日平均氣溫連續5d穩定在5℃以下或最低氣溫連續5d穩定在-3℃以下時,應按低溫季節進行混凝土施工。
4.施工供電系統(三類負荷)(13年單選)
一類負荷:井、洞內的照明、排水、通風和基坑內的排水、汛期的防洪、泄洪設施以及醫院的手術室、急診室、重要的通信站以及其他因停電即可能造成人身傷亡或設備事故引起國家財產嚴重?fù)p失的重要負荷。
大中型工程應具有兩個以上的電源,否則應建自備電廠。
除隧洞、豎井以外的土石方開挖施工,混凝土澆筑施工,混凝土攪拌系統,制冷系統,供水系統,供風系統,混凝土預制構件廠等主要設備屬二類負荷。
木材加工廠、鋼筋加工廠的主要設備屬三類負荷。
砂石加工系統、金屬結構及機電安裝、機修系統、施工照明等主要設備中,部分屬二類負荷,部分屬三類負荷。
【例題·單選】下列水利工程施工用電負荷中,屬于二類負荷的是( )?!?013】
A.洞內照明
B.鋼筋加工
C.混凝土攪拌
D.基坑排水
【答案】C
【解析】除隧洞、豎井以外的土石方開挖施工,混凝土澆筑施工,混凝土攪拌系統,制冷系統,供水系統,供風系統,混凝土預制構件廠等主要設備屬二類負荷。
2020一級建造師《水利水電工程》考點預習【三】
考點:水利水電工程施工進度計劃
—、施工進度計劃安排
工程建設全過程可劃分為:工程籌建期、工程準備期、主體工程施工期和工程完建期四個施工時段。工程施工總工期應為后三項工期之和。
二、施工進度計劃表達方法
工程設計和施工階段常采用的進度計劃表達方法包括:橫道圖、工程進度曲線、施工進度管理控制曲線.、形象進度圖、網絡進度計劃等。
(一)橫道圖
【例題·案例題節選】某新建泵站采用堤后式布置,主要工程內容包括:泵房、進水閘、防洪閘、壓力水箱和穿堤涵洞。工程所在地的主汛期為6月-9月。合同雙方依據《水利水電工程標準施工招標文件》(2009年版)簽訂了施工合同。合同部分內容如下:(1)合同工期18個月,工程計劃2012年11月1日開工,2014年4月30日完工。

施工中發生如下事件:

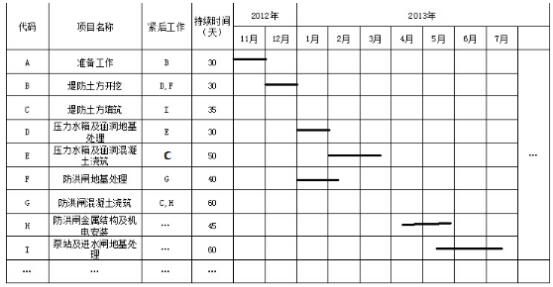

事件1:施工方案其部分進度計劃見表1(不考慮前后工作的搭接,每月按30天計)。
【問題】
根據事件1,指出“堤防土方填筑”、“防洪閘混凝土澆筑”的施工時段,分析判斷該計劃是否滿足安全度汛要求。
【參考答案】
根據事件1,“堤防土方填筑”的施工時段為2013年4月11日到5月1 5日,“防洪閘混凝土澆筑”的施工時段為2013年2月11日至4月10日,因工程主體在汛期前完工,故該計劃滿足安全度汛要求。
【例題·案例題節選】【2017】某河道整治工程的主要施工內容有河道疏浚,原堤防加固,新堤防填筑等。承包人依據《水利水電工程標準施工招標文件》(2009年版) 與發包人簽訂了施工合同,合同約定工期為9個月(每月按30天計算,下同),2015年10月1日開工。承包人編制并經監理人同意的進度計劃如圖所示。

本工程施工中,發生如下事件:
事件一:工程如期開工,但因征地未按期完成,導致臨時交通道路推遲20天完成。發包人要求承包人采取趕工措施,保證工程按合同要求的工期目標完成,承包人確定了工期優化方案;
(1)原堤防加固,按增加費用最小原則進行工期優化,相應的工期優化,費用關系見下表:
代碼 | 工作名稱 | 計劃時間(天) | 最短時間(天) | 費用增加率(萬元/天) |
C | 原堤清基 | 30 | 30 | |
D | 堤身加高培厚 | 70 | 65 | 2.6 |
E | 原堤砌石護坡 | 60 | 58 | 2.4 |
F | 重建堤頂?shù)缆?BR> | 60 | 45 | 2.8 |
(2)新堤填筑,采用增加部分關鍵工作的施工班組,組織平行施工優化工期,計劃調整費用增加情況見下表:
代碼 | 工作名稱 | 計劃時間 | 緊前工作 | 費用(萬元) |
G | 新堤清基 | 35 | --- | |
H1 | 新堤堤身填筑Ⅰ | 80 | G | 25 |
H2 | 新堤堤身填筑Ⅱ | 30 | G | |
J1 | 新建混凝土護坡Ⅰ | 40 | H1 | 22 |
J2 | 新建混凝土護坡Ⅱ | 20 | H2 | |
K | 新建堤頂?shù)缆?BR> | 55 | J1,J2 |
【問題】
根據事件一用雙代號網絡圖繪制,從2015年12月1日起,優化進度計劃,計算趕工所增加的費用。
【參考答案】

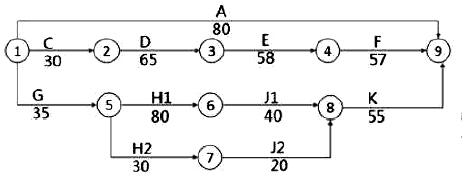

1.(1)雙代號網絡圖如下:

(2)①2.4×2+2.6×5+2.8×3=26.2萬元
②25+22=47萬元
所以趕工所增加的費用為:26.2+47=73.2萬元
2020一級建造師《水利水電工程》考點預習【四】
考點:水利水電工程專項施工方案
一、專項施工方案工程規模標準
施工單位應在施工前,對達到一定規模的危險性較大的單項工程編制專項施工方案;對于超過一定規模的危險性較大的單項工程,施工單位應組織專家對專項施工方案進行審查論證。
工程類別 | 工程規模 | |
達到一定規模 | 超過一定規模 | |
基坑支護、降水工程及土方和石方開挖工程 (深基坑) | 開挖深度達到3 (含3m) ~ 5m | 開挖深度超過5m ( 含5 m ) |
模板工程及支撐體系 | 大模、滑模、爬模、飛模工程 | 滑模、爬模、飛模工程 |
起重吊裝及安裝拆卸工程 | 采用非常規起重設備、方法,且單件起吊重量在10?lOOkN | 采用非常規起重設備、方法,且單件起吊重量在lOOkN及以上 |
腳手架工程 | 搭設高度24?50m的落地式鋼管腳手架工程;附著式整體和分片提升腳手架工程;懸挑式腳手架工程 | 搭設高度50m及以上落地式鋼管腳手架工程;提升高度150m及以上附著式整體和分片提升腳手架工程;架體高度20m及以上懸挑式腳手架工程 |
拆除、爆破工程 | 所有 | 影響安全、限制范圍 |
其他 | 圍堰工程、水上作業工程、沉井工程、臨時用電工程、其他危險性較大的工程 | 開挖深度超過16m的人工挖孔樁工程;地下暗挖工程、頂管工程、水下作業工程;采用新技術、新工藝、新材料、新設備及尚無相關技術標準的危險性較大的單項工程 |
二、專項施工方案的內容
1.工程概況
2.編制依據
3.施工計劃
4.施工工藝技術
5.施工安全保證措施
6.勞動力計劃
7.設計計算書及相關圖紙等
三、專項施工方案有關程序要求
1.不需要專家論證的專項施工方案
2.需要專家論證的專項施工方案
審查論證會應有下列人員參加:
1.專家組成員。
2.項目法人單位負責人或技術負責人。
3.監理單位總監理工程師及相關人員。
4.施工單位分管安全的負責人、技術負責人、項目負責人、項目技術負責人、專項施工方案編制人員、項目專職安全生產管理人員。
5.勘察、設計單位項目技術負責人及相關人員等。
專家組應由5名及以上符合相關專業要求的專家組成,各參建單位人員不得以專家身份參加審查論證會。
四、專項施工方案的實施與監督
監理、施工單位應指定專人對專項施工方案實施情況進行旁站監理。
總監理工程師、施工單位技術負責人應定期對專項施工方案實施情況進行巡查。
【例題·多選】地下暗挖工程需要編制專項施工方案,并組織專家進行論證,施工單位應根據審查論證報告修改完善專項施工方案,經( )審核簽字后,方可組織實施。
A.施工單位技術負責人
B.施工單位項目經理
C.總監理工程師
D.項目法人單位負責人
E.施工單位安全負責人
【答案】ACD
【解析】需要專家論證的專項施工方案施工單位應根據審查論證報告修改完善專項施工方案,經施工單位技術負責人、總監理工程師、項目法人單位負責人審核簽字后,方可組織實施。
2020一級建造師《水利水電工程》考點預習【五】
考點:水利水電工程定額
一、水利工程定額分類
分類標準 | 水利工程定額 |
應用范圍 | 全國統一、水利行業、水利地方、企業 |
定額的編制程序和用途 | 投資估算指標、概算定額、預算定額、施工定額 |
費用性質 | 直接費、間接費、其他基本建設費用 |
定額的內容 | 勞動、材料消耗、機械作業、綜合、機械臺時、費用 |
二、定額應用
1.專業專用
2.工程定額與費用定額配套使用
3.定額的種類應與設計階段相適應
可行性研究階段編制投資估算應采用估算指標;初設階段編制概算應采用概算定額;施工圖設計階段編制施工圖預算應采用預算定額。
三、《水利建筑工程預算定額》
1.定額使用總要求
其他材料費、零星材料費、其他機械費,均以費率形式表示,其計算基數如下:
①其他材料費,以主要材料費之和為計算基數;
②零星材料費,以人工費機械費之和為計算基數;
(17年案例)
③其他機械費以主要機械費之和為計算基數。
2.土方工程定額
土方定額的計量單位,除注明外,均按自然方計算。
3. 混凝土工程定額
混凝土的配料和拌制損耗已含在配合比材料用量中。定額中的混凝土用量,包括了運輸、澆筑、鑿毛、模板變形、干縮等損耗。
4 . 模板工程定額
模板定額的計量單位“ 100㎡” 為立模面面積,即混凝土與模板的接觸面積。
5. 疏竣工程
疏浚工程定額的計量單位,除注明外,均按水下自然方計算。
四、水力發電工程概(佶)算編制方法
水電工程設計概算項目劃分為樞紐工程、建設征地移民安置補償、獨立費用三部分。
樞紐工程包括施工輔助工程、建筑工程、環境保護和水土保持專項工程、機電設備及安裝工程、金屬結構設備及安裝工程五項。
【例題·單選】主要用于初步設計階段預測工程造價的定額為( )。
A.概算定額
B.預算定額
C.施工定額
D.投資估算指標
【答案】A
【解析】概算定額主要用于初步設計階段預測工程造價。
