單項選擇題
1、 水利工程起重作業時,每臺起重機所分配的荷重不得超過其額定負荷的( ?。?。
A.70%~750
B.75%~80%
C.80%~850
D.85%~90%
2、在堤壩內出現大面積管涌或管涌群時,宜采用險情搶護方法是( ?。?BR> A.砂石反濾圍井
B.土工織物反濾圍井
C.反濾層壓蓋
D.梢料反濾圍井
3、 根據《關于加強小型病險水庫除險加固項目驗收管理的指導意見》(水建管[2013]178號),法人驗收包括( )。
A.蓄水
B.單位工程
C.主體工程完工驗收
D.竣工
多項選擇題
4、根據《關于印發水利工程建設安全生產監督檢查導則的通知》(水安監E2011]475號),對項目法人安全生產監督檢查內容主要包括( ?。?。
A.安全生產管理制度
B.安全生產管理機構
C.安全生產隱患排查和治理
D.工程建設強制性標準執行
E.生產安全事故應急預案管理
5、 根據《水利水電工程施工質量檢驗與評定規程》S1176—2007,水利工程項目劃分包括( ?。?。
A.單位工程
B.單項工程
C.分項工程
D.分部工程
E.單元工程
6、土壩常見的邊坡變形破壞主要類型有( ?。?BR> A.松弛張裂
B.流土
C.蠕動變形
D.崩塌
E.滑坡
7、 工程項目開工之前,須完成的項目施工現場的“四通一平”包括( ?。?。
A.水
B.燃?xì)?BR> C.電
D.通信
E.路
簡答題
8、背景資料:
某水電站廠房為現澆鋼筋混凝土結構,監理人批準的施工網絡計劃如下圖所示。在施工中發生如下事件:
事件一:在工程進行到第4個月時,由設計變更,增加一項K工作,工作持續時間為2個月,核定工程量為34萬元,安排在B工作后開始,并在F工作開始前完成。
事件二:由于F工作的鋼筋安裝不合格,需重新處理,F(xiàn)工作實際完成時間為4.5個月,增加費用3萬元。
事件三:因G工作實際工程量超過計劃工程量,導致完成時間推遲1個月,經監理確認增加工程量費用為12萬元。
問題:
1.計算監理人批準的網絡計劃的工期,并指出關鍵工作。
2.根據事件一要求的新網絡計劃,計算新網絡計劃的工期。
3.從第4個月開始按新的網絡計劃組織施工,綜合上述事件,計算實際工期;承包人可向發包人提出的工期和費用索賠要求是什么?
9、
背景資料:

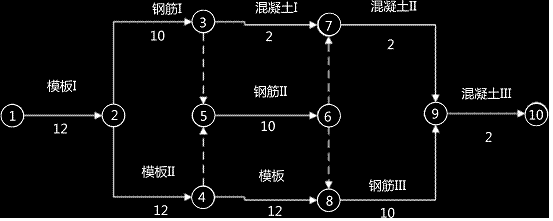

承包人承擔某溢洪道工程施工,為降低成本、加快進度,對閘墩組織流水作業。經監理工程師批準的網絡進度計劃如下(單位:天)。

施工過程中發生如下事件:
事件1:由于生產工人偏少,第II施工段模板制安用時15天完成;
事件2:因鋼筋綁扎不滿足規范要求,第I施工段鋼筋綁扎返工,耗時5天;
事件3:混凝土拌合時出現了不合格料,施工單位采取措施進行處理;
事件4:發包人為配合項目主管部門安全檢查,造成第II施工段鋼筋用時16天完成。
問題:
1、指出網絡計劃的關鍵線路和工期;
2、分別指出事件1、事件2、事件4對閘墩混凝土工程計劃工期有何影響?實際工期是多少?指出承包人可以索賠的工期?
3、指出事件3中哪些情況下混凝土拌合料為不合格料?
10、背景資料
某樞紐工程施工招標文件依據《水利水電工程標準施工招標文件》(2009版)編制,其中工程量清單采用工程量清單計價規范格式編制。管理房裝飾裝修工程以暫估價形式列入工程量清單。
投標人甲編制的該標段投標文件正本1份,副本3份。正本除封面、封底、目錄和分隔頁外的其他頁,均只加蓋了單位章并由法定代表人的委托代理人簽字。

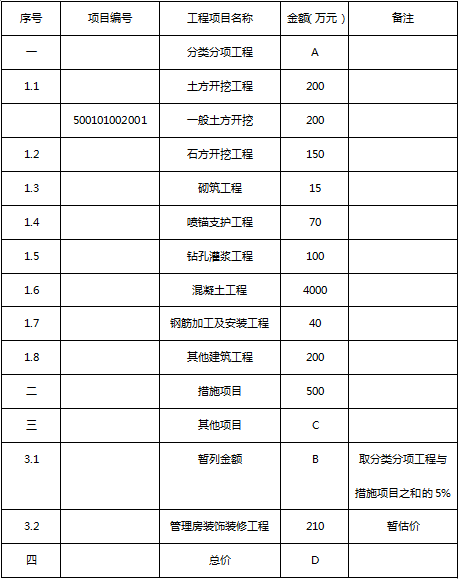

投標人乙中標,并與招標人簽訂了施工合同。其中,工程項目總價表內容如下表:

合同約定,質量保證金按簽約合同價的5%計取。管理房裝飾裝修工程必須根據招標方式選擇承包單位,并允許將外幕墻分包。
管理房裝飾裝修工程招標中,投標人丙擬將外幕墻分包,填報了擬分包情況表,明確分包項目、工程量、擬投入的人員和設備。
問題:
1、根據《水利水電工程標準施工招標文件》(2009版),指出投標人甲的投標文件在簽字蓋章和份數方面的不妥之處并改進。
2、工程項目總價表中項目編號“500101002001”各部分所代表的含義是什么?除人工外,零星工作項目計價表中包含的項目名稱還有哪些?
3、指出工程項目總價表中A、B、C、D所代表的金額。
4、根據《水利水電工程標準施工招標文件》(2009版),指出本合同質量保證金退還的時間節點及相應金額。
5、指出管理房裝飾裝修工程招標招標的組織主體。投標人丙的投標文件中,關于外幕墻分包需提供的材料還有哪些?
備注:計算結果保留兩位小數。
1、 水利工程起重作業時,每臺起重機所分配的荷重不得超過其額定負荷的( ?。?。
A.70%~750
B.75%~80%
C.80%~850
D.85%~90%
2、在堤壩內出現大面積管涌或管涌群時,宜采用險情搶護方法是( ?。?BR> A.砂石反濾圍井
B.土工織物反濾圍井
C.反濾層壓蓋
D.梢料反濾圍井
3、 根據《關于加強小型病險水庫除險加固項目驗收管理的指導意見》(水建管[2013]178號),法人驗收包括( )。
A.蓄水
B.單位工程
C.主體工程完工驗收
D.竣工
多項選擇題
4、根據《關于印發水利工程建設安全生產監督檢查導則的通知》(水安監E2011]475號),對項目法人安全生產監督檢查內容主要包括( ?。?。
A.安全生產管理制度
B.安全生產管理機構
C.安全生產隱患排查和治理
D.工程建設強制性標準執行
E.生產安全事故應急預案管理
5、 根據《水利水電工程施工質量檢驗與評定規程》S1176—2007,水利工程項目劃分包括( ?。?。
A.單位工程
B.單項工程
C.分項工程
D.分部工程
E.單元工程
6、土壩常見的邊坡變形破壞主要類型有( ?。?BR> A.松弛張裂
B.流土
C.蠕動變形
D.崩塌
E.滑坡
7、 工程項目開工之前,須完成的項目施工現場的“四通一平”包括( ?。?。
A.水
B.燃?xì)?BR> C.電
D.通信
E.路
簡答題
8、背景資料:
某水電站廠房為現澆鋼筋混凝土結構,監理人批準的施工網絡計劃如下圖所示。在施工中發生如下事件:

事件一:在工程進行到第4個月時,由設計變更,增加一項K工作,工作持續時間為2個月,核定工程量為34萬元,安排在B工作后開始,并在F工作開始前完成。
事件二:由于F工作的鋼筋安裝不合格,需重新處理,F(xiàn)工作實際完成時間為4.5個月,增加費用3萬元。
事件三:因G工作實際工程量超過計劃工程量,導致完成時間推遲1個月,經監理確認增加工程量費用為12萬元。
問題:
1.計算監理人批準的網絡計劃的工期,并指出關鍵工作。
2.根據事件一要求的新網絡計劃,計算新網絡計劃的工期。
3.從第4個月開始按新的網絡計劃組織施工,綜合上述事件,計算實際工期;承包人可向發包人提出的工期和費用索賠要求是什么?
9、
背景資料:
承包人承擔某溢洪道工程施工,為降低成本、加快進度,對閘墩組織流水作業。經監理工程師批準的網絡進度計劃如下(單位:天)。

施工過程中發生如下事件:
事件1:由于生產工人偏少,第II施工段模板制安用時15天完成;
事件2:因鋼筋綁扎不滿足規范要求,第I施工段鋼筋綁扎返工,耗時5天;
事件3:混凝土拌合時出現了不合格料,施工單位采取措施進行處理;
事件4:發包人為配合項目主管部門安全檢查,造成第II施工段鋼筋用時16天完成。
問題:
1、指出網絡計劃的關鍵線路和工期;
2、分別指出事件1、事件2、事件4對閘墩混凝土工程計劃工期有何影響?實際工期是多少?指出承包人可以索賠的工期?
3、指出事件3中哪些情況下混凝土拌合料為不合格料?
10、背景資料
某樞紐工程施工招標文件依據《水利水電工程標準施工招標文件》(2009版)編制,其中工程量清單采用工程量清單計價規范格式編制。管理房裝飾裝修工程以暫估價形式列入工程量清單。
投標人甲編制的該標段投標文件正本1份,副本3份。正本除封面、封底、目錄和分隔頁外的其他頁,均只加蓋了單位章并由法定代表人的委托代理人簽字。
投標人乙中標,并與招標人簽訂了施工合同。其中,工程項目總價表內容如下表:

合同約定,質量保證金按簽約合同價的5%計取。管理房裝飾裝修工程必須根據招標方式選擇承包單位,并允許將外幕墻分包。
管理房裝飾裝修工程招標中,投標人丙擬將外幕墻分包,填報了擬分包情況表,明確分包項目、工程量、擬投入的人員和設備。
問題:
1、根據《水利水電工程標準施工招標文件》(2009版),指出投標人甲的投標文件在簽字蓋章和份數方面的不妥之處并改進。
2、工程項目總價表中項目編號“500101002001”各部分所代表的含義是什么?除人工外,零星工作項目計價表中包含的項目名稱還有哪些?
3、指出工程項目總價表中A、B、C、D所代表的金額。
4、根據《水利水電工程標準施工招標文件》(2009版),指出本合同質量保證金退還的時間節點及相應金額。
5、指出管理房裝飾裝修工程招標招標的組織主體。投標人丙的投標文件中,關于外幕墻分包需提供的材料還有哪些?
備注:計算結果保留兩位小數。
