監理《建設工程進度控制》模擬試題(5)

字號:

41、設備工程進度控制的具體措施包括( )。
    A、組織措施
    B、技術措施
    C、合同措施
    D、經濟措施
    E、信息管理措施
    答案:A、B、C、D、E
    42、設備工程年度計劃的內容包括( )。
    A、年度計劃設備表
    B、年度投產交付使用計劃表
    C、年度設備平衡表
    D、年度建設資金平衡表
    E、設備工程總進度計劃表
    答案:A、B、C、D
    解題要點: 設備工程年度計劃是依據設備工程總進度計劃和每年可獲得的資金、設備材料以及服務等對本年度的設備供應和安裝的安排,屬于設備工程業主的進度計劃;包括:
    (1) 年度計劃設備表;
    (2) 年度投產交付使用計劃表;
    (3)年度建設資金平衡表;
    (4)年度設備平衡表。

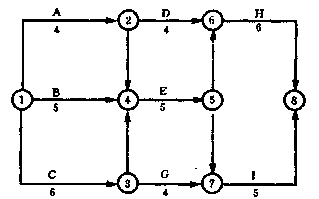

    43、某分部工程雙代號網絡圖如下圖所示,其作圖錯誤表現為( )。
    A、有多個起點節點
    B、有多個終點節點
    C、節點編號有誤
    D、存在循環回路
    E、有多余虛工作

    答案:A、E
    解題要點:節點1、2為兩個起點節點;節點7、8可合并,7-8為多余的虛工作。
    44、在某單位工程雙代號時標網絡計劃中( )。
    A、工作箭線左端節點所對應的時標值為該工作的最早開始時間
    B、工作箭線右端節點所對應的時標值為該工作的最早完成時間
    C、終點節點所對應的時標值為該網絡計劃的計算工期
    D、波形線表示工作與其緊后工作之間的時間間隔
    E、各項工作按其最早開始時間繪制
    答案:A、C、D、E
    解題要點:其中選項B應為:當工作箭線中不存在波形線時,其右端節點中心所對應的時標值為該工作的最早完成時間;當工作箭線中存在波形線時,工作箭線實線部分右端點所對應的時標值為該工作的最早完成時間。

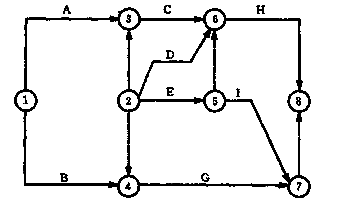

    45、某工程雙代號網絡計劃如下圖所示,其中關鍵工作有( )。
    A、工作B
    B、工作C
    C、工作D
    D、工作E
    E、工作H

    答案:B、D、E
    解題要點:本圖關鍵線路為CEH;或節點1、3、4、5、6、8。
    46、設備工程的進度計劃的調整方式有( )。
    A、改變工作間的邏輯關系
    B、改變工作的總時差
    C、改變工作的自由時差
    D、改變關鍵工作的持續時間
    答案:A、D

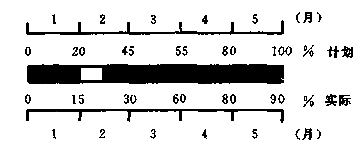

    47、某工作計劃進度與實際進度如下圖所示,可以得到的正確信息有( )。
    A、本工作已按計劃完成
    B、在第2月前半月內沒有進行本工作
    C、在第3月內本工作實際完成的任務量大于計劃任務量
    D、到第4月末,本工作拖欠5%的任務量
    E、在第5月內,本工作拖欠10%的任務量

    答案:B、C、E
    中國注冊設備監理師考試網提供 ()
    48、當某項工作進度出現偏差,為了不使總工期及后續工作受影響,在( )情況下需要調整進度計劃。
    A、該工作為關鍵工作
    B、該工作為非關鍵工作,此偏差超過了該工作的總時差
    C、該工作為非關鍵工作,此偏差未超過該工作的總時差但超過了自由時差
    D、該工作為非關鍵工作,此偏差未超過該工作的總時差也未超過自由時差
    答案:A、B、C
    49、實際進度與計劃進度出現偏差時,在下列哪種情況下會形成里程牌事件( )。
    A、Δ≤FF
    B、FF<Δ≤TF
    C、Δ>TF
    D、FF≤TF
    答案:B、C
    解題要點: B、C兩種情況會影響到關鍵進度控制點(即里程牌事件)
    50、在設備工程施工過程中,承包單位提出工程延期的條件是( )。
    A、監理工程師發出變更指令而導致工程量增加
    B、對合格單體設備的拆開檢查
    C、施工方案失當
    D、異常惡劣的氣候條件
    答案:A、B、D、E
