2015年造價工程師案例分析考試試卷

字號:

簡答題
    1、某施工單位(乙方)與某建設單位(甲方)簽訂了某項工業建筑的地基處理與基礎工程施工合同。由于工程量無法準確確定,根據施工合同專用條款的規定,按施工圖預算方式計價,乙方必須嚴格按照施工圖及施工合同規定的內容及技術要求施工。乙方的分項工程首先向監理工程師申請質量認證,取得質量認證后,向造價工程師提出計量申請和支付工程款。
    工程開工前,乙方提交了施工組織設計并得到批準。
    【問題】
    1.在工程施工過程中,當進行到施工圖所規定的處理范圍邊緣時,乙方在取得在場的監理工程師認可的情況下,為了使夯擊質量得到保證,將夯擊范圍適當擴大。施工完成后,乙方將擴大范圍內的施工工程量向造價工程師提出計量付款的要求,但遭到拒絕。試問造價工程師拒絕承包商的要求合理否?為什么?
    2.在工程施工過程中,乙方根據監理工程師指示就部分工程進行了變更施工。試問工程變更部分合同價款應根據什么原則確定?
    3.在開挖土方過程中,有兩項重大事件使工期發生較大的拖延:一是土方開挖時遇到了一些工程地質勘探?jīng)]有探明的孤石,排除孤石拖延了一定的時間;二是施工過程中遇到數天季節性大雨后又轉為特大暴雨引起山洪暴發,造成現場臨時道路、管網和施工用房等設施以及已施工的部分基礎被沖壞,施工設備損壞,運進現場的部分材料被沖走,乙方數名施工人員受傷,雨后乙方用了很多工時清理現場和恢復施工條件。為此乙方按照索賠程序提出了延長工期和費用補償要求。試問造價工程師應如何審理?




    2、某設計單位為擬建工業廠房提供三種屋面防水保溫工程設計方案,供業主選擇。方案一,硬泡聚氨酯防水保溫材料(防水保溫二合一);方案二,三元乙丙橡膠卷材(δ=2×1.2mm)加陶?;炷?;方案三,SBS改性瀝青卷材(δ=2×3mm)加陶?;炷?。三種方案的綜合單價、使用壽命、拆除費用等相關數據,表2.1。

    擬建工業廠房的使用壽命為 50年,不考慮50年后其拆除費用及殘值,不考慮物價變動因素?;鶞?zhǔn)折現率為8%。
    問題:
    1.分別列式計算擬建工業廠房壽命期內屋面防水保溫工程各方案的綜合單價現值。用現值比較法確定屋面防水保溫工程經濟方案。(計算結果保留 2位小數)
    2.為控制工程造價和降低費用,造價工程師對選定的方案,以3個功能層為對象進行價值工程分析。各功能項目得分及其目前成本見2.2表。
    表2.2功能項目得分及其目前成本表

    計算各功能項目的價值指數,并確定各功能項目的改進順序。 (計算結果保留 3 位小數)
    3、工程背景資料如下:
    1.圖6. Ⅱ?yàn)槟潮梅抗に嚬艿老到y(tǒng)安裝圖。
    2.設定該泵房工藝管道系統清單工程量有關情況如下:∮219×6管道為9.5m;∮273×7管道為6.5m,其中地下2.0m; ∮325×7管道為0.5m。
    3.管道安裝工程的相關定額見下表:


    說明
    1.本圖所示為某加壓泵房工藝管道系統安裝圖。泵的入口設計工作壓力為1.0MPa,出口設計工作壓力為2.0MPa。
    2.圖注尺寸單位:標高以m計,其余均以mm計。
    3.管道為碳鋼無縫鋼管、氬電聯焊,采用成品管件。
    4.焊口100%超聲波探傷、15%x射線復探。管道系統按設計工作壓力的1.25倍進行水壓試驗。
    5.地上管道外壁噴砂除銹,環氧漆防腐;埋地管道外壁機械除銹,煤焦油漆防腐。


    4.相關分部分項工程量清單項目統一編碼見下表:

    問題:
    1.按照?qǐng)D6.Ⅱ所示內容,列式計算管道(區分地上、地下)項目的清單工程量。
    2.按照背景資料2、4中給出的管道清單工程量及項目關項目統一編碼、圖6. Ⅱ中所示的閥門數量和規定的管道安裝技術要求,在答題紙表6.Ⅱ.1中,編制管道、閥門項目“分部分項工程量清單與計價表”。(不計算計價部分)
    3.按照背景資料3中相關定額,在答題紙表6.Ⅱ.2中,編制∮219 ×6管道(單重31.6kg/m)的“工程量清單綜合單價分析表”(“數量”欄保留三位小數,其余保留兩位小數)。
    4、 某建筑公司(乙方)于某年3月10日與某建設單位(甲方)簽訂一工程施工合同。合同中有關工程價款及其交付的條款摘要如下:
    合同總價為600萬元。其中,工程主要材料和結構件總值占合同總價的60%;預付備料款為合同總價的25%,于開工前l(fā)0天撥付給乙方;工程進度款由乙方逐月(每月末)申報,經審核后于下月10日前支付;工程竣工并交付竣工結算報告后30日內,支付工程總價款的95%,留5%作為工程質量保證金,保修期滿后全部結清。
    合同中有關工程工期的規定:4月1日開工,9月20日竣工。工程款逾期支付,按每日0.3%的利率計息。逾期竣工,按每日1000元罰款。根據經甲方代表批準的施工進度,各月計劃完成產值(合同價)見表6-6。
    表6-6各月計劃完成產值(單位:萬元)

    在工程施工至8月16日,因施工設備出現故障停工兩天,造成窩工50工日(每工日窩工補償12.50元),8月份實際完成產值比原計劃少3萬元;工程施工至9月6日,因甲方提供的某種室外飾面板材質量不合格,粘貼后效果差,甲方?jīng)Q定更換板材,造成拆除用工60工日(每工日工資19.50元),機械多閑置3個臺班(每閑置臺班按400元補償),預算外材料費損失5萬元,其他費用損失1萬元,重新粘貼預算價l0萬元,因拆除、重新粘貼使工期延長6天。最終工程于9月29日竣工。
    問題:
    1.請按原施工進度計劃為甲方制訂撥款計劃。
    2.乙方分別于8月20日和9月20日提出延長工期和費用補償要求。請問該兩項索賠能否成立?應批準的延長工期為幾天?費用補償為多少萬元?
    3.8月份和9月份,工程結算款分別為多少(9月進行竣工結算)?
    5、某基礎工程,基礎平面圖如圖3-2所示,現澆鋼筋混凝土獨立基礎的尺寸如圖3—3所示。混凝土墊層強度等級為C15,混凝土基礎強度等級為C20,按外購商品混凝土考慮?;炷翂|層支模板澆注,工作面寬度300mm,基坑底面用電動夯實機夯實,費用計入混凝土墊層和基礎中。直接工程費單價見表3-7。


    表3-7直接工程費單價表

    基礎定額見表3-8。
    表3-8基礎定額表

    依據《建設工程工程量清單計價規范》計算原則,以人工費、材料費和機械使用費之和為基數,取管理費率5%、利潤率4%;以分部分項工程量清單計價合計和模板及支架清單項目費之和為基數,取臨時設施費率1.5%、環境保護費率0.8%、安全和文明施工費率1.8%。
    問題(計算結果保留兩位小數):
    依據《建設工程工程量清單計價規范》的規定(有特殊注明除外)完成下列計算:
    1.計算現澆鋼筋混凝土條形基礎、獨立基礎、基礎墊層的工程量。將計算過程及結果填入答題紙的“分部分項工程量計算表”。棱臺體體積公式為V=1/3(a2+b2+ab)。
    2.編制現澆混凝土條形基礎、獨立基礎的分部分項工程量清單,說明項目特征并填入答題紙的“分部分項工程量清單”。
    3.依據提供的基礎定額數據,計算混凝土條形基礎的分部分項工程量清單綜合單價,將計算結果填人答題紙的“分部分項工程量清單綜合單價分析表”,并列出計算過程。
    4.計算條形基礎、獨立基礎(坡面不計算模板工程量)和基礎墊層的模板工程量,將計算過程及結果填入答題紙的“模板工程量計算表”。
    5.現澆混凝土基礎工程的分部分項工程量清單計價合價為57686.00元,計算措施項目清單費用,填入答題紙的“措施項目清單計價表”,并列出計算過程。
    6、 某國有資金投資占控股地位的公用建設項目,施工圖設計文件已經相關行政主管部門批準,建設單位采用了公開招標方式進行施工招標。
    招標過程中部分工作內容如下:
    1)2013年3月1日發布該工程項目的施工招標公告,其內容如下:
    ①招標單位的名稱和地址。
    ②招標項目的內容、規模、工期和質量要求。
    ③招標項目的實施地點、資金來源和評標標準。
    ④施工單位應具有二級及以上施工總承包企業資質,且近3年獲得兩項以上本市優質工程獎。
    ⑤獲得資格預審文件的時間、地點和費用。
    2)2008年4月1日招標人向通過資格預審的A、B、C、D、E 5家施工單位發售招標文件,各施工單位按招標單位的要求在領取招標文件的同時提交了投標保函,在同一張表格上進行了登記簽收,招標文件中的評標標準如下:
    ①該項目的要求工期不超過18個月。
    ②對各投標報價進行初步評審時,若最低報價低于有效標書的次低報價15%及以上,則視為最低報價低于其成本價。
    ③在詳細評審時,對有效標書的各投標單位自報工期比要求工期每提前1個月給業主帶來的提前投產效益按40萬元計算。
    ④經初步評審后確定的有效標書在詳細評審時,除報價外,只考慮將工期折算為貨幣,不再考慮其他評審要素。
    3)投標單位的投標情況如下:
    A、B、C、D、E 5家投標單位均在招標文件規定的投標截止時間前提交了投標文件。在開標會議上招標人宣讀了各投標文件的主要內容,見表2-3。
    表2-3投標主要內容匯總表

    問題:
    1.上述招標公告中的各項內容有哪些不妥之處?并說明理由。
    2.指出招標人在發售招標文件過程中的不妥之處,并說明理由。
    3.通過評審各投標人的自報工期和標價,判別投標文件是否有效。
    4.若不考慮資金的時間價值,僅考慮工期提前給業主帶來的效益,確定各投標人的綜合報價并從低到高進行排列。
    7、 某咨詢公司受業主委托,對某設計院提出的8000m2工程量的屋面工程的A、B、C三個設計方案進行評價。該工業廠房的設計使用年限為40年。咨詢公司評價方案中設置功能實用性(F1)、經濟合理性(F2)、結構可靠性(F3)、外形美觀性(F4)、與環境協調性(F5)
    等五項評價指標。該五項評價指標的重要程度依次為:F1、F2、F3、F5、F4。各方案的每項
    評價指標得分見表1-2。各方案有關經濟數據見表1-3?;鶞?zhǔn)折現率為6%,資金時間價值系數表1.4。

    表1-3各方案有關經濟數據匯總表

    問題:
    1.用0-1評分法確定各項評價指標的權重并把計算結果填入表1-5。
    表1-5各評價指標權重計算表

    2.列式計算A、B、C三個方案的加權綜合得分,并選擇方案。
    3.計算該工程各方案的工程總造價和全生命周期年度費用,從中選擇最經濟的方案(不考慮建設期差異的影響,每次大修給業主帶來不便的損失為1萬元,各方案均無殘值)。
    8、背景:某企業生產的某種產品在市場上供不應求,因此該企業決定投資擴建新廠。據研究分析,該產品l0年后將升級換代,目前的主要競爭對手也可能擴大生產規模,故提出以下三個擴建方案:
    1.大規模擴建新廠,需投資3億元。據估計,該產品銷路好時,每年的凈現金流量為9000萬元:銷路差時,每年的凈現金流量為3000萬元。
    2.小規模擴建新廠,需投資l.4億元。據估計,該產品銷路好時,每年的凈現金流量為4000萬元;銷路差時,每年的凈現金流量為3000萬元。
    3.先小規模擴建新廠,3年后,若該產品銷路好再?zèng)Q定是否再次擴建。若再次擴建,需投資2億元,其生產能力與方案1相同。
    據預測,在今后l0年內,該產品銷路好的概率為0.7,銷路差的概率為0.3。基準收益率ic=10%,不考慮建設期所持續的時間。
    表2—23現金系數表


n


1


3


7


10


(PA10%,n)


0.909


2.487


4.868


6.145


(PF10%,n)


0.909


0.75l


0.513


0.386


問題:
    1.畫出決策樹。
    2.試決定采用哪個方案擴建。
    9、圖1—5—1某工程時標網絡計劃圖
    表1-5-1各單項工程的計劃工程量和實際工程量

      合同約定,混凝土結構工程綜合單價為1000元/m3,按月結算。結算價按項目所在地混凝土結構工程

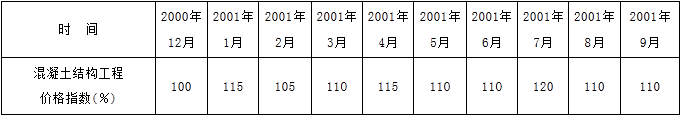

    價格指數進行調整,項目實施期間各月的混凝土結構工程價格指數如表1—5—2所示。表1一5—2項目實施期間各月的混凝土結構工程價格指數

    施工期間,由于建設單位原因使工作H的開始時間比計劃的開始時間推遲1個月,并由于工作H工程量的增加使該工作的工作持續時間延長了1個月。
    問題:
    1.按施工進度計劃編制資金使用計劃(即計算每月和累計擬完工程計劃費用),簡要寫出其步驟,計算結果填人數據表中。
    2.計算工作H各月的已完工程計劃費用和已完工程實際費用。
    3.列式計算8月末的費用偏差和進度偏差(用費用額表示)。
    10、某項目在某運營年份的總成本費用是8000萬元,其中外購原材料、燃料及動力費為4500萬元,折舊費為800萬元,攤銷費為200萬元,修理費為500萬元;該年建設貸款余額為2000萬元,利率為8%;流動資金貸款為3000萬元,利率為7%;當年沒有任何新增貸款。則當年的經營成本為(  )萬元。
    A.5000
    B.6130
    C.6630
    D  6790
