簡答題
1、工程資料背景如下:
1.圖6. Ⅲ.1~圖6. Ⅲ.3所示為某變電所變配電工程的平面圖和高、低壓配電系統圖,圖中③號高壓成套配電柜到電力變壓器的電纜管線的清單工程量設定為:∮100鋼管暗敷為9m;電力電纜穿管敷設YJV-10kV-3×70mm2為10m,其另應增加的附加長度為3.5m。
2.電纜工程的相關定額見下表:

3.該工程變配電裝置中的全部母線,均由生產廠家制作安裝。人工費單價為80元/工日,管理費和利潤分別按人工費的60%和40%計算。
4.相關分部分項工程量清單項目統一編碼見下表:

問題:
1.按照背景資料1、3、4和圖6.Ⅲ.1~ 6.Ⅲ.3所示內容,在答題紙表6.Ⅲ.1中,編制該工程變配電裝置安裝和電纜管線的“分部分項工程量清單與計價表”。(不計算計價部分)
2.根據背景資料2中的相關定額,計算“電力電纜”項目的綜合單價,在答題紙6.Ⅲ.2中,編制“工程量清單綜合單價分析表”。(”數量”欄保留三位小數,其余保留兩位小數)
2、某建設單位經相關主管部門批準,組織建設某項目全過程總承包(即EPC模式)的公開招標工作。該工程工期定為2年,考慮到各種因素的影響,決定該工程在項目基本方案確定后即開始招標。招標程序如下:
1)組織評標。
2)招標文件的澄清與修改。
3)成立該工程招標領導機構。
4)召開投標預備會。
5)建立評標組織。
6)決定中標單位。
7)對申請投標者進行資格預審,并將結果通知所有申請投標者。
8)委托招標代理機構代理招標。
9)委托咨詢機構編制招標文件。
10)向資格審查合格的投標者發售招標文件。
11)組織投標單位踏勘現場。
12)發布招標公告和投標邀請書。
13)發出中標通知書。
14)編制標底。
15)建設單位與中標單位簽訂承發包合同。
16)召開開標會議,審查投標書。
業主于2000年3月1日發布該項目施工招標公告,其中載明招標項目的性質、大致規模、實施地點、獲取招標文件的辦法等事項,還要求參加投標的施工單位必須是本市一、二級企業或外地一級企業,近3年內有獲省、市優質工程獎的項目,且需提供相應的資質證書和證明文件。4月1日向通過資格預審的施工單位發售招標文件,各投標單位領取招標文件的人員均按要求列表登記并簽收。招標文件中明確規定:工期不得長于24個月,工程質量要求獲得本省優質工程獎,4月18 日 16時為投標截止時間。
開標時,由各投標人推選的代表檢查投標文件的密封情況,確認無誤后由招標人當眾拆封,宣讀投標人名稱、投標價格、工期等內容,還宣布了評標標準和評標委員會名單(共8人,包括招標人代表2人、招標人上級主管部門代表1人、技術專家3人、經濟專家2人),并授權評標委員會直接確定中標人。
問題(計算結果保留兩位小數):
1.上述招標程序中的工作順序是否正確?如果不正確,請排出正確順序。具體工作實施情況哪些方面不符合相關法律與規定?
2.若本工程有A、B、c、D 4家投標單位為有效投標。經評審,4家投標單位投標方案的有關參數見表3-3。列式計算D單位投標方案的年費用(基準折現率為10%)。
3.評標委員會在初步評審中匯總了各投標單位的得分,見表3.4。各投標單位的報價以年費用作為評標基礎,年費用最低的為100分,與最低年費用相比,每上升1%扣2分。若表3-4評價指標的權重分別為:業績25%、投標方案25%、質量目標5%、方案年費用45%,計算各投標單位的評標得分。
表3-3各投標方案有關參數表

表3-4各投標單位得分及方案費用表

3、 某施工單位與建設單位按《建設工程施工合同(示范文本)》簽訂了固定總價施工承包合同,合同工期390天,合同總價5000萬元。合同中約定按建標[2013]44號文計價程序計價,規費費率為5%,取費基數為人工費與機械費之和。
施工前施工單位向工程師提交了施工組織設計和施工進度計劃,如圖1-1所示。

該工程在施工過程中發生了如下事件:
1)因地質勘探報告不詳,出現圖樣中未標明的地下障礙物,處理該障礙物導致工作A持續時間延長10天,增加人工費2萬元、材料費4萬元、機械費3萬元。
2)基坑開挖時因邊坡支撐失穩坍塌,造成工作B持續時間延長15天,增加人工費1萬元、材料費1萬元、機械費2萬元。
3)因不可抗力而引起施工單位的供電設施發生火災,使工作C持續時間延長10天,增加人工費1.5萬元、其他損失費5萬元。
4)結構施工階段因建設單位提出工程變更,導致施工單位增加人工費4萬元、材料費6萬元、機械費5萬元,工作E持續時間延長30天。
5)因施工期間鋼材漲價而增加材料費7萬元。
針對上述事件,施工單位按程序提出了工期索賠和費用索賠。
問題:
1.按照圖1-1所示的施工進度計劃,確定該工程的關鍵線路和計算工期,并說明按此計劃該工程是否能按合同工期要求完工。
2.對于施工過程中發生的事件,施工單位是否可以獲得工期和費用補償?分別說明理由。
3.施工單位可以獲得的工期補償是多少天?說明理由。
4.施工單位租賃土方施工機械用于工作A、B,日租金為1500元/天,則施工單位可以得到的土方租賃機械的租金補償費用是多少?為什么?
4、 某市為改善越江交通狀況,提出以下兩個方案:
方案1:在原橋基礎上加固、擴建。該方案預計投資40000萬元,建成后可通行20年。這期間每年需維護費1000萬元。每10年需進行一次大修,每次大修費用為3000萬元,運營20年后報廢時沒有殘值。
方案2:拆除原橋,在原址建一座新橋。該方案預計投資120000萬元,建成后可通行60年。這期間
每年需維護費1500萬元。每20年需進行一次大修,每次大修費用為5000萬元,運營60年后報廢時可回收殘值5000萬元。
不考慮兩方案建設期的差異,基準收益率為6%。
主管部門聘請專家對該橋應具備的功能進行了深入分析,認為應從F1、F2、F3、F4、F-共5個方面對功能進行評價。表3-2-1是專家采用0~4評分法對5個功能進行評分的部分結果,表3-2-2是專家對兩個方案的5個功能的評分結果。
表3-2-1功能評分表

問題:
1.在表3-2-1中計算各功能的權重。
(權重計算結果保留三位小數)
2.列式計算兩方案的年費用。
(計算結果保留兩位小數)
3.若采用價值工程方法對兩方案進行評價,分別列式計算兩方案的成本指數(以年費用為基礎)、功能指數和價值指數,并根據計算結果確定最終應人選的方案(計算結果保留三位小數)。
4.該橋梁未來將通過收取車輛通行費的方式收回投資和維持運營,若預計該橋梁的機動車年通行量不
會少于1500萬輛,分別列式計算兩個方案每輛機動車的平均最低收費額(計算結果保留兩位小數)。
(注:計算相關系數參見表3-2 3)
表3-2-3時間價值系數表

5、某建設項目建筑工程費2000萬元,安裝工程費700萬元,設備購置費1100萬元,工程建設其他費450萬元,預備費180萬元,建設期貸款利息120萬元,流動資金500萬元,則該項目的工程造價為( ?。┤f元。
A.4250
B.4430
C.4550
D.5050
6、某建設項目計算期10年,其中建設期2年。項目建設投資(不含建設期貸款利息)1200萬元,第1年投入500萬元,全部為投資方自有資金;第2年投入700萬元,其中500萬元為銀行貸款,貸款年利率6%。貸款償還方式為:第3年不償還本金也不支付利息。以第3年末的本息和為基準,從第4年開始,分4年等額還本、當年還清當年利息。
說明文字
利息備付率=息稅前利潤/當期應付利息100%=(利潤總額+當期應付利息)/當期應付利息*100%
EBIT(息稅前利潤)——利潤總額與計入總成本費用的利息費用之和,即息稅前利潤=利潤總額+計入總成本費用的利息費用;
PI(當期應付利息)——計入總成本費用的全部利息。
正常情況下,ICR>1,表示企業有償還利息的能力;ICR<1時,表示企業沒有足夠的資金支付利息,償債風險很大。
償債備付率(Debt Service Coverage Ratio),DSCR又稱償債覆蓋率,是指項目在借款償還期內,各年可用于還本付息的資金與當期應還本付息金額的比值。
其表達式為:償債備付率=可用于還本付息的資金/當期應還本付息的金額*100%
可用于還本付息的資金=息稅前利潤加折舊和攤銷-企業所得稅=包括可用于還款的折舊和攤銷、成本中列支的利息費用、可用于還款的利潤等;
也可表示為:DSCR=(EBITDA-Tax)/PD*100%
式中 EBITDA——息稅前利潤加折舊和攤銷;
Tax———企業所得稅;
PD——當期應還本付息金額;
當期應還本付息的金額—包括當期歸還貸款本金額及計入成本費用的利息。
項目流動資金投資400萬元,在第3年和第4年等額投入,其中僅第3年投入的100萬元為投資方自有資金,其余均為銀行貸款,貸款年利率8%,貸款本金在計算期最后一年償還,當年還清當年利息。
項目第3年的總成本費用(含貸款利息償還)為900萬元,第4年至第10年的總成本費用均為1500萬元,其中,第3年至第10年的折舊費均為100萬元。
(計算結果除要求外均保留兩位小數)
問題:
1.編制項目建設投資貸款還本付息表(結果保留三位小數)和流動資金貸款還本付息表。
2.列式計算項目第3年、第4年和第10年的經營成本。

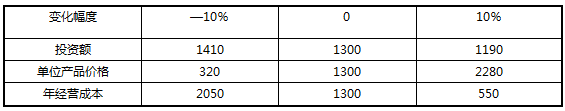

3.項目的投資額、單位產品價格和年經營成本在初始值的基礎上分別變動±10%時對應的財務凈現值的計算結果見表1-28。根據該表的數據列式計算各因素的敏感系數,并對3個因素的敏感性進行排序。
表1-28單因素變動情況下的財務凈現值表 單位:萬元

4.根據表1-28中的數據繪制單因素敏感性分析圖,列式計算并在圖中標出單位產品價格的臨界點。
7、某建筑物為一棟七層框混結構房屋。并利用深基礎架空層作設備層,層高2.2m,外圍水平面積774.19m2:第l層框架結構,層高為6m,外墻厚均為240mm,外墻軸線尺寸為15m×50m;第1層至第5層外圍面積均為765.66m2;第6層和第7層外墻的軸線尺寸為6m×50m;除第1層外,其他各層的層高均為2.8m;2~5層有陽臺共5個,每個陽臺的水平投影面積為5.4m2;在第5層至第7層有永久性頂蓋的室外樓梯。室外樓梯每層水平投影面積為15m2。第1層設有帶柱雨篷,雨篷頂蓋水平投影面積為40.5m2。2—7層頂板均為空心板,設計要求空心板內穿二芯塑料護套線,經測算穿護套線的有關資料如下:
1.人工消耗:基本用工1.84工日/100m,其他用工占總用工的10%;
2.材料消耗:護套線預留長度平均10.4m/100m,損耗率為1.8%;接線盒:13個/100m;鋼絲:0.12kg/100m;
3.信息價格:人工工日單價:50元/1日;接線盒:2.5元/個;二芯塑料護套線:2.56元/m;鋼絲:2.80元/kg;其他材料費:5.6元/100m。
問題:
1.計算該建筑物的建筑面積。
2.簡述內外墻工程量計算規則,并列出計算公式。
3.編制空心板內安裝二芯塑料護套線的工料單價。
8、某化工廠合成車間動力安裝工程,如圖6一Ⅲ一1所示。

(1)APl為定型動力配電箱,電源由室外電纜引入,基礎型鋼采用10#槽鋼(單位重量為 10 kg/m)。
(2)所有埋地管標高均為一0.2m,其至API動力配電箱出口處的管口高出地坪0.1m,設備基礎頂標高為+0.5m,埋地管管口高出基礎項面0.1m,導線出管口后的預留長度為1m,并安裝1根同口徑0.8m長的金屬軟管。
(3)木制配電板引至滑觸線的管、線與其電源管、線相同,其至滑觸線處管口標高為+6m,導線出管口后的預留長度為1m。
(4)滑觸線支架采用螺栓固定,兩端設置信號燈?;|線伸出兩端支架的長度為1m。
(5)表6—Ⅲ一1中數據為計算該動力工程的相關費用。
表6一Ⅲ一1動力工程相關費用
管理費和利潤分別按人工費的55%和45%計。
6.分部分項工程量清單的統一編碼見表6一Ⅲ一2。
表6一Ⅲ一2分部分項工程量清單統一編碼
問題:
1.根據圖示內容和《建設工程工程量清單計價規范》的規定,計算相關工程量和編制分部分項工程量清單。寫出配管、配線和滑觸線的計算式,并填寫答題表6一Ⅲ一3“分部分項工程量清單表”(此處表略)。
2.假設管內穿線BV16mm2的清單工程量為60m,依據上述相關費用計算該項目的綜合單價,并填入答題表6—Ⅲ一4“分部分項工程量清單綜合單價計算表”。(計算過程和結果均保留兩位小數)
9、某工程施工合同規定,若分項工程的實際工程量比計劃工程量增加10%以上,按該分項工程利潤額不變的原則重新確定綜合單價再進行結算;若實際工程量比計劃工程量減少10%以上,按該分項工程間接費和利潤額不變的原則重新確定綜合單價再進行結算。
A、B兩分項工程的不含稅綜合單價分別為506元/m3和151.80元/m2,間接費率為15%,利潤率為10%。
在A、B兩分項工程實施前發生設計變更,A的工程量由1 000m3增加到1 300m3,B的工程量由2 000m2減少到1 500m2。其他工程內容未發生變化。
A為B的緊前工作,A、B的計劃工期分別為l0天和8天,勻速施工。
問題:
1.列式計算A、B兩分項工程新的不含稅綜合單價(保留二位小數)。
2.若A、B均在關鍵線路上,則該工程工期最有利和最不利情況是什么?相應的總工期有何變化?
3.若A在非關鍵線路上,B在關鍵線路上,則該工程工期最有利和最不利的情況是什么?相應的總工期有何變化?
4.若在合同中將單價調整的規定改為“若分項工程的實際工程量比計劃工程量增加10%以上,則該分項工程增加10%以上部分的單價調整系數為0.90”,試分析A分項工程實際工程量為多少時,原調價規定對承包商較為有利?
10、某寫字樓部分消防系統圖如圖6一Ⅱ一1所示。
1.消防管道采用熱鍍鋅鋼管、不銹鋼消防水箱尺寸為:3m×3m×2m(長×寬×高);
2.公稱直徑DN≥100的消防管道采用卡箍連接,其余采用絲扣連接;
3.室內消防管道刷銀粉一道,非采暖房間管道包橡塑保溫管,埋地管道作瀝青玻璃布五層防腐;屋頂水箱外包橡塑保溫材料,厚度為30mm。
表6一Ⅱ一1為該工程的工料機單價:
表6一Ⅱ一1工料機單價
問題:
1.依據《建設工程工程量清單計價規范》(GB 50500--2013),計算該DN150消防垂直管道、消火栓、消防水箱及閥門的工程量,將計算過程及結果填入分部分項工程量計算表。
2.依據《建設工程工程量清單計價規范》(GB 50500--2013),編制該DN150消防垂直管道、消火栓、消防水箱及閥門的分部分項工程量清單,填入分部分項工程量清單表。消防系統各分部分項工程量清單項目的統一編碼為:消防鍍鋅鋼管的項目編碼為030701003、消火栓的項目編碼為030701018、消防水箱的項目編碼為030804014、閥門的項目編碼為030701007。
3.假設消防水箱的清單工程量為18m3,根據分部分項工程量清單項目的工料機單價表,按《建設工程工程量清單計價規范》(GB 50500--2013)中綜合單價的內容要求,編制消防水箱的綜合單價,并填入分部分項工程量清單綜合單價計算表。管理費按人工費的85%,利潤按人工費的60%計算(計算結果均保留兩位小數)。

1、工程資料背景如下:
1.圖6. Ⅲ.1~圖6. Ⅲ.3所示為某變電所變配電工程的平面圖和高、低壓配電系統圖,圖中③號高壓成套配電柜到電力變壓器的電纜管線的清單工程量設定為:∮100鋼管暗敷為9m;電力電纜穿管敷設YJV-10kV-3×70mm2為10m,其另應增加的附加長度為3.5m。
2.電纜工程的相關定額見下表:

3.該工程變配電裝置中的全部母線,均由生產廠家制作安裝。人工費單價為80元/工日,管理費和利潤分別按人工費的60%和40%計算。
4.相關分部分項工程量清單項目統一編碼見下表:

問題:
1.按照背景資料1、3、4和圖6.Ⅲ.1~ 6.Ⅲ.3所示內容,在答題紙表6.Ⅲ.1中,編制該工程變配電裝置安裝和電纜管線的“分部分項工程量清單與計價表”。(不計算計價部分)
2.根據背景資料2中的相關定額,計算“電力電纜”項目的綜合單價,在答題紙6.Ⅲ.2中,編制“工程量清單綜合單價分析表”。(”數量”欄保留三位小數,其余保留兩位小數)
2、某建設單位經相關主管部門批準,組織建設某項目全過程總承包(即EPC模式)的公開招標工作。該工程工期定為2年,考慮到各種因素的影響,決定該工程在項目基本方案確定后即開始招標。招標程序如下:
1)組織評標。
2)招標文件的澄清與修改。
3)成立該工程招標領導機構。
4)召開投標預備會。
5)建立評標組織。
6)決定中標單位。
7)對申請投標者進行資格預審,并將結果通知所有申請投標者。
8)委托招標代理機構代理招標。
9)委托咨詢機構編制招標文件。
10)向資格審查合格的投標者發售招標文件。
11)組織投標單位踏勘現場。
12)發布招標公告和投標邀請書。
13)發出中標通知書。
14)編制標底。
15)建設單位與中標單位簽訂承發包合同。
16)召開開標會議,審查投標書。
業主于2000年3月1日發布該項目施工招標公告,其中載明招標項目的性質、大致規模、實施地點、獲取招標文件的辦法等事項,還要求參加投標的施工單位必須是本市一、二級企業或外地一級企業,近3年內有獲省、市優質工程獎的項目,且需提供相應的資質證書和證明文件。4月1日向通過資格預審的施工單位發售招標文件,各投標單位領取招標文件的人員均按要求列表登記并簽收。招標文件中明確規定:工期不得長于24個月,工程質量要求獲得本省優質工程獎,4月18 日 16時為投標截止時間。
開標時,由各投標人推選的代表檢查投標文件的密封情況,確認無誤后由招標人當眾拆封,宣讀投標人名稱、投標價格、工期等內容,還宣布了評標標準和評標委員會名單(共8人,包括招標人代表2人、招標人上級主管部門代表1人、技術專家3人、經濟專家2人),并授權評標委員會直接確定中標人。
問題(計算結果保留兩位小數):
1.上述招標程序中的工作順序是否正確?如果不正確,請排出正確順序。具體工作實施情況哪些方面不符合相關法律與規定?
2.若本工程有A、B、c、D 4家投標單位為有效投標。經評審,4家投標單位投標方案的有關參數見表3-3。列式計算D單位投標方案的年費用(基準折現率為10%)。
3.評標委員會在初步評審中匯總了各投標單位的得分,見表3.4。各投標單位的報價以年費用作為評標基礎,年費用最低的為100分,與最低年費用相比,每上升1%扣2分。若表3-4評價指標的權重分別為:業績25%、投標方案25%、質量目標5%、方案年費用45%,計算各投標單位的評標得分。
表3-3各投標方案有關參數表

表3-4各投標單位得分及方案費用表

3、 某施工單位與建設單位按《建設工程施工合同(示范文本)》簽訂了固定總價施工承包合同,合同工期390天,合同總價5000萬元。合同中約定按建標[2013]44號文計價程序計價,規費費率為5%,取費基數為人工費與機械費之和。
施工前施工單位向工程師提交了施工組織設計和施工進度計劃,如圖1-1所示。

該工程在施工過程中發生了如下事件:
1)因地質勘探報告不詳,出現圖樣中未標明的地下障礙物,處理該障礙物導致工作A持續時間延長10天,增加人工費2萬元、材料費4萬元、機械費3萬元。
2)基坑開挖時因邊坡支撐失穩坍塌,造成工作B持續時間延長15天,增加人工費1萬元、材料費1萬元、機械費2萬元。
3)因不可抗力而引起施工單位的供電設施發生火災,使工作C持續時間延長10天,增加人工費1.5萬元、其他損失費5萬元。
4)結構施工階段因建設單位提出工程變更,導致施工單位增加人工費4萬元、材料費6萬元、機械費5萬元,工作E持續時間延長30天。
5)因施工期間鋼材漲價而增加材料費7萬元。
針對上述事件,施工單位按程序提出了工期索賠和費用索賠。
問題:
1.按照圖1-1所示的施工進度計劃,確定該工程的關鍵線路和計算工期,并說明按此計劃該工程是否能按合同工期要求完工。
2.對于施工過程中發生的事件,施工單位是否可以獲得工期和費用補償?分別說明理由。
3.施工單位可以獲得的工期補償是多少天?說明理由。
4.施工單位租賃土方施工機械用于工作A、B,日租金為1500元/天,則施工單位可以得到的土方租賃機械的租金補償費用是多少?為什么?
4、 某市為改善越江交通狀況,提出以下兩個方案:
方案1:在原橋基礎上加固、擴建。該方案預計投資40000萬元,建成后可通行20年。這期間每年需維護費1000萬元。每10年需進行一次大修,每次大修費用為3000萬元,運營20年后報廢時沒有殘值。
方案2:拆除原橋,在原址建一座新橋。該方案預計投資120000萬元,建成后可通行60年。這期間
每年需維護費1500萬元。每20年需進行一次大修,每次大修費用為5000萬元,運營60年后報廢時可回收殘值5000萬元。
不考慮兩方案建設期的差異,基準收益率為6%。
主管部門聘請專家對該橋應具備的功能進行了深入分析,認為應從F1、F2、F3、F4、F-共5個方面對功能進行評價。表3-2-1是專家采用0~4評分法對5個功能進行評分的部分結果,表3-2-2是專家對兩個方案的5個功能的評分結果。
表3-2-1功能評分表

問題:
1.在表3-2-1中計算各功能的權重。
(權重計算結果保留三位小數)
2.列式計算兩方案的年費用。
(計算結果保留兩位小數)
3.若采用價值工程方法對兩方案進行評價,分別列式計算兩方案的成本指數(以年費用為基礎)、功能指數和價值指數,并根據計算結果確定最終應人選的方案(計算結果保留三位小數)。
4.該橋梁未來將通過收取車輛通行費的方式收回投資和維持運營,若預計該橋梁的機動車年通行量不
會少于1500萬輛,分別列式計算兩個方案每輛機動車的平均最低收費額(計算結果保留兩位小數)。
(注:計算相關系數參見表3-2 3)
表3-2-3時間價值系數表

5、某建設項目建筑工程費2000萬元,安裝工程費700萬元,設備購置費1100萬元,工程建設其他費450萬元,預備費180萬元,建設期貸款利息120萬元,流動資金500萬元,則該項目的工程造價為( ?。┤f元。
A.4250
B.4430
C.4550
D.5050
6、某建設項目計算期10年,其中建設期2年。項目建設投資(不含建設期貸款利息)1200萬元,第1年投入500萬元,全部為投資方自有資金;第2年投入700萬元,其中500萬元為銀行貸款,貸款年利率6%。貸款償還方式為:第3年不償還本金也不支付利息。以第3年末的本息和為基準,從第4年開始,分4年等額還本、當年還清當年利息。
說明文字
利息備付率=息稅前利潤/當期應付利息100%=(利潤總額+當期應付利息)/當期應付利息*100%
EBIT(息稅前利潤)——利潤總額與計入總成本費用的利息費用之和,即息稅前利潤=利潤總額+計入總成本費用的利息費用;
PI(當期應付利息)——計入總成本費用的全部利息。
正常情況下,ICR>1,表示企業有償還利息的能力;ICR<1時,表示企業沒有足夠的資金支付利息,償債風險很大。
償債備付率(Debt Service Coverage Ratio),DSCR又稱償債覆蓋率,是指項目在借款償還期內,各年可用于還本付息的資金與當期應還本付息金額的比值。
其表達式為:償債備付率=可用于還本付息的資金/當期應還本付息的金額*100%
可用于還本付息的資金=息稅前利潤加折舊和攤銷-企業所得稅=包括可用于還款的折舊和攤銷、成本中列支的利息費用、可用于還款的利潤等;
也可表示為:DSCR=(EBITDA-Tax)/PD*100%
式中 EBITDA——息稅前利潤加折舊和攤銷;
Tax———企業所得稅;
PD——當期應還本付息金額;
當期應還本付息的金額—包括當期歸還貸款本金額及計入成本費用的利息。
項目流動資金投資400萬元,在第3年和第4年等額投入,其中僅第3年投入的100萬元為投資方自有資金,其余均為銀行貸款,貸款年利率8%,貸款本金在計算期最后一年償還,當年還清當年利息。
項目第3年的總成本費用(含貸款利息償還)為900萬元,第4年至第10年的總成本費用均為1500萬元,其中,第3年至第10年的折舊費均為100萬元。
(計算結果除要求外均保留兩位小數)
問題:
1.編制項目建設投資貸款還本付息表(結果保留三位小數)和流動資金貸款還本付息表。
2.列式計算項目第3年、第4年和第10年的經營成本。
3.項目的投資額、單位產品價格和年經營成本在初始值的基礎上分別變動±10%時對應的財務凈現值的計算結果見表1-28。根據該表的數據列式計算各因素的敏感系數,并對3個因素的敏感性進行排序。
表1-28單因素變動情況下的財務凈現值表 單位:萬元

4.根據表1-28中的數據繪制單因素敏感性分析圖,列式計算并在圖中標出單位產品價格的臨界點。
7、某建筑物為一棟七層框混結構房屋。并利用深基礎架空層作設備層,層高2.2m,外圍水平面積774.19m2:第l層框架結構,層高為6m,外墻厚均為240mm,外墻軸線尺寸為15m×50m;第1層至第5層外圍面積均為765.66m2;第6層和第7層外墻的軸線尺寸為6m×50m;除第1層外,其他各層的層高均為2.8m;2~5層有陽臺共5個,每個陽臺的水平投影面積為5.4m2;在第5層至第7層有永久性頂蓋的室外樓梯。室外樓梯每層水平投影面積為15m2。第1層設有帶柱雨篷,雨篷頂蓋水平投影面積為40.5m2。2—7層頂板均為空心板,設計要求空心板內穿二芯塑料護套線,經測算穿護套線的有關資料如下:
1.人工消耗:基本用工1.84工日/100m,其他用工占總用工的10%;
2.材料消耗:護套線預留長度平均10.4m/100m,損耗率為1.8%;接線盒:13個/100m;鋼絲:0.12kg/100m;
3.信息價格:人工工日單價:50元/1日;接線盒:2.5元/個;二芯塑料護套線:2.56元/m;鋼絲:2.80元/kg;其他材料費:5.6元/100m。
問題:
1.計算該建筑物的建筑面積。
2.簡述內外墻工程量計算規則,并列出計算公式。
3.編制空心板內安裝二芯塑料護套線的工料單價。
8、某化工廠合成車間動力安裝工程,如圖6一Ⅲ一1所示。

(1)APl為定型動力配電箱,電源由室外電纜引入,基礎型鋼采用10#槽鋼(單位重量為 10 kg/m)。
(2)所有埋地管標高均為一0.2m,其至API動力配電箱出口處的管口高出地坪0.1m,設備基礎頂標高為+0.5m,埋地管管口高出基礎項面0.1m,導線出管口后的預留長度為1m,并安裝1根同口徑0.8m長的金屬軟管。
(3)木制配電板引至滑觸線的管、線與其電源管、線相同,其至滑觸線處管口標高為+6m,導線出管口后的預留長度為1m。
(4)滑觸線支架采用螺栓固定,兩端設置信號燈?;|線伸出兩端支架的長度為1m。
(5)表6—Ⅲ一1中數據為計算該動力工程的相關費用。
表6一Ⅲ一1動力工程相關費用
安裝費(元) |
主材 |
|||||
項目名稱 |
計量單位 |
人工費 |
輔材費 |
機械使用費 |
單價(元) |
損耗率% |
管內穿線動力線 路BV16mm2 |
m |
0.64 |
0.76 |
0 |
5.80 |
5 |
6.分部分項工程量清單的統一編碼見表6一Ⅲ一2。
表6一Ⅲ一2分部分項工程量清單統一編碼
項目編碼 |
項目名稱 |
項目編碼 |
項目名稱 |
03020700 1 |
滑觸線 |
030212001 |
電氣配管 |
030204018 |
配電箱 |
030212003 |
電氣配線 |
030204019 |
控制開關 |
030206006 |
電機檢查接線與調試低壓 交流異步電動機 |
1.根據圖示內容和《建設工程工程量清單計價規范》的規定,計算相關工程量和編制分部分項工程量清單。寫出配管、配線和滑觸線的計算式,并填寫答題表6一Ⅲ一3“分部分項工程量清單表”(此處表略)。
2.假設管內穿線BV16mm2的清單工程量為60m,依據上述相關費用計算該項目的綜合單價,并填入答題表6—Ⅲ一4“分部分項工程量清單綜合單價計算表”。(計算過程和結果均保留兩位小數)
9、某工程施工合同規定,若分項工程的實際工程量比計劃工程量增加10%以上,按該分項工程利潤額不變的原則重新確定綜合單價再進行結算;若實際工程量比計劃工程量減少10%以上,按該分項工程間接費和利潤額不變的原則重新確定綜合單價再進行結算。
A、B兩分項工程的不含稅綜合單價分別為506元/m3和151.80元/m2,間接費率為15%,利潤率為10%。
在A、B兩分項工程實施前發生設計變更,A的工程量由1 000m3增加到1 300m3,B的工程量由2 000m2減少到1 500m2。其他工程內容未發生變化。
A為B的緊前工作,A、B的計劃工期分別為l0天和8天,勻速施工。
問題:
1.列式計算A、B兩分項工程新的不含稅綜合單價(保留二位小數)。
2.若A、B均在關鍵線路上,則該工程工期最有利和最不利情況是什么?相應的總工期有何變化?
3.若A在非關鍵線路上,B在關鍵線路上,則該工程工期最有利和最不利的情況是什么?相應的總工期有何變化?
4.若在合同中將單價調整的規定改為“若分項工程的實際工程量比計劃工程量增加10%以上,則該分項工程增加10%以上部分的單價調整系數為0.90”,試分析A分項工程實際工程量為多少時,原調價規定對承包商較為有利?
10、某寫字樓部分消防系統圖如圖6一Ⅱ一1所示。
1.消防管道采用熱鍍鋅鋼管、不銹鋼消防水箱尺寸為:3m×3m×2m(長×寬×高);
2.公稱直徑DN≥100的消防管道采用卡箍連接,其余采用絲扣連接;
3.室內消防管道刷銀粉一道,非采暖房間管道包橡塑保溫管,埋地管道作瀝青玻璃布五層防腐;屋頂水箱外包橡塑保溫材料,厚度為30mm。
表6一Ⅱ一1為該工程的工料機單價:
表6一Ⅱ一1工料機單價
安裝(元) |
主材 |
||||||
序號 |
工程名稱 |
計量單位 |
人工費 |
材料費 |
機械費 |
單價/(m3/元) |
耗耗率/(%) |
1 |
矩形水箱安裝(總容量 在22.5m2以內) |
個 |
185.97 |
3.1 |
41.78 |
2 000 |
|
2 |
橡塑保溫 |
m2 |
60.31 |
975.79 |
0 |
1 800 |
1.03 |
1.依據《建設工程工程量清單計價規范》(GB 50500--2013),計算該DN150消防垂直管道、消火栓、消防水箱及閥門的工程量,將計算過程及結果填入分部分項工程量計算表。
2.依據《建設工程工程量清單計價規范》(GB 50500--2013),編制該DN150消防垂直管道、消火栓、消防水箱及閥門的分部分項工程量清單,填入分部分項工程量清單表。消防系統各分部分項工程量清單項目的統一編碼為:消防鍍鋅鋼管的項目編碼為030701003、消火栓的項目編碼為030701018、消防水箱的項目編碼為030804014、閥門的項目編碼為030701007。
3.假設消防水箱的清單工程量為18m3,根據分部分項工程量清單項目的工料機單價表,按《建設工程工程量清單計價規范》(GB 50500--2013)中綜合單價的內容要求,編制消防水箱的綜合單價,并填入分部分項工程量清單綜合單價計算表。管理費按人工費的85%,利潤按人工費的60%計算(計算結果均保留兩位小數)。
