簡答題

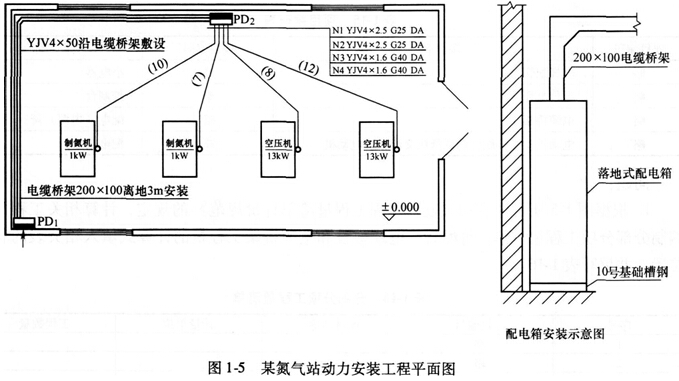

1、某氮?dú)庹緞恿Π惭b工程平面圖如圖1.5所示。

說明:
1)動力配電箱PD1、PD2為落地式安裝,其尺寸(寬×高×厚)為900mm×2000mm ×600mm。
2)配管水平長度見圖示括號內數字,單位為m。
1)PD1、PD2均為定型動力配電箱,落地式安裝,基礎型鋼用10號槽鋼制作,其質量按10kg/m計。
2)PD1至PD2電纜沿橋架敷設,其余電纜均穿鋼管敷設,埋地鋼管標準高為一0.2m。埋地鋼管至動力配電箱出口處高出地坪0.1m。
3)4臺設備基礎標高均為+0.3m,至設備電動機處的配管管口高出基礎面0.2m,均連接1根長0.8m同管徑的金屬軟管。
4)計算電纜長度時不計算電纜敷設弛度、波形彎度和交叉的附加長度。連接電動機處,出管口后電纜的預留長度為1m。電纜頭為戶內干包式,其附加長度不計。
5)電纜橋架(200mm×1OOmm)的水平長度為22m。
6)該動力安裝工程的相關費用見表1-14。
表1-14相關費用數據表

管理費和利潤分別按人工費的55%和45%計。
分部分項工程量清單的統一編碼見表1-15。
表1-15項目編碼表

問題:
1.根據圖1-5所示內容和《建設工程工程量清單計價規范》的規定,計算相關工程量和編制分部分項工程量清單。將配管、電纜敷設和電纜橋架工程量的計算式填入相關表的相應位置,并填寫表1-16。
表1-16分部分項工程量清單

2.假設電力電纜YJV4 × 16穿管敷設的清單工程量為30m,依據上述相關費用數據計算配電箱(落地式安裝)和電力電纜YJV4×16穿管敷設兩個項目的綜合單價,并分別填人表1-17和表1-18(計算過程和結果均保留兩位小數)。

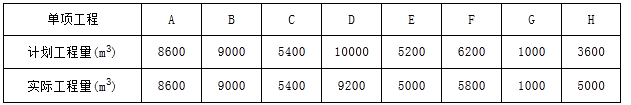

2、圖1—5—1某工程時標網絡計劃圖

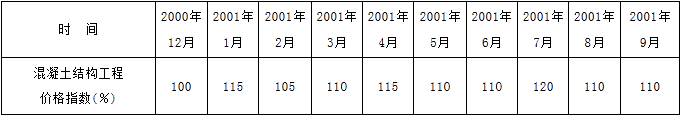

表1-5-1各單項工程的計劃工程量和實際工程量

合同約定,混凝土結構工程綜合單價為1000元/m3,按月結算。結算價按項目所在地混凝土結構工程
價格指數進行調整,項目實施期間各月的混凝土結構工程價格指數如表1—5—2所示。表1一5—2項目實施期間各月的混凝土結構工程價格指數

施工期間,由于建設單位原因使工作H的開始時間比計劃的開始時間推遲1個月,并由于工作H工程量的增加使該工作的工作持續時間延長了1個月。
問題:
1.按施工進度計劃編制資金使用計劃(即計算每月和累計擬完工程計劃費用),簡要寫出其步驟,計算結果填人數據表中。
2.計算工作H各月的已完工程計劃費用和已完工程實際費用。
3.列式計算8月末的費用偏差和進度偏差(用費用額表示)。
3、某建設項目工程費用為7200萬元,工程建設其他費用為1800萬元,基本預備費為400萬元,項目前期年限1年,建設期2年,各年度完成靜態投資額的比例分別為60%與40%,年均投資價格上漲率為6%,則該項目建設期第二年漲價預備費為( ?。┤f元。
A.444.96
B.464.74
C.564.54
D.589.63
4、業主與R公司簽訂了某工程的施工合同,合同工期為17個月。工期每提前一個月獎勵1萬元,每滯后1個月罰款1.50萬元。在開工前,承包商提交了施工網絡進度計劃如圖

在工程施工過程中,根據工程的實際情況,依據合同規定,部分分項工程的單價分別作了調整,詳見表5.1。
表5.1 部分分項工程計劃和實際工程量、單價、作業時間表

問題

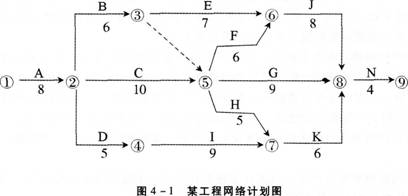

1. 根據雙代號施工網絡進度計劃圖,繪出時標網絡圖。
2.假定各分項工程的計劃進度和實際進度都是均勻的,計算A,C、I,J、B各分項的每月擬完工程計劃投資、已完工程實際投資、已完工程計劃投資(以萬元為單位,小數點后保留三位有效數字)。
3.假定D工作每月擬完工程計劃投資為23.041萬元,已完工程實際投資為25.120萬元,已完工程計劃投資為24.330萬元。求到第6月末的進展偏差和投資偏差。
5、某氮?dú)庹緞恿Π惭b工程如圖6—Ⅲ一1所示。

(1)PDI、PD2均為定型動力配電箱,落地式安裝,基礎型鋼用10號槽鋼制作,其重量為10kg/m。
(2)PDl至PD2電纜沿橋架敷設,其余電纜均穿鋼管敷設,埋地鋼管標高為一0.2m。埋地鋼管至動力配電箱出口處高出地坪+0.1m。
(3)4臺設備基礎標高均為+0.3m,至設備電機處的配管管口高出基礎面0.2m,均連接1根0.8m同管徑的金屬軟管。
(4)計算電纜長度時不計算電纜敷設弛度、波形彎度和交叉的附加長度,連接電機處,出管口后電纜的預留長度為1m,電纜頭為戶內干包式,其附加長度不計。
(5)電纜橋架(200 × 100)的水平長度為22m。
(6)表6一Ⅲ—l中的數據為計算該動力安裝工程的相關費用。
表6—Ⅲ一1動力安裝工程的相關費
管理費和利潤分別按人工費的55%和45%計。分部分項工程量清單的統一編碼如表6一Ⅲ一2所示。
表6—Ⅲ一2工程量清單的統一編碼
續表
問題:
1.根據圖示內容和《建設工程工程量清單計價規范》的規定,計算相關工程量和編制分部分項工程量清單。將配管、電纜敷設和電纜橋架工程量的計算式列出,并填入答題卷表6一Ⅲ一
3“分部分項工程量清單”。
2.假設電力電纜YJV4×16穿管敷設的清單工程量為30m,依據上述相關費用數據計算配電箱(落地式安裝)和電力電纜YJV4×16穿管敷設二個項目的綜合單價,并分別填入答題卷表6一Ⅲ一4和答題卷表6一Ⅲ一5“分部分項工程量清單綜合單價計算表”。(計算過程和結果均保留兩位小數)
6、某項目生產某種化工產品A,主要技術和設備擬從國外引進。該項目主要設施包括生產主車間,與工藝生產相適應的輔助生產設施、公用工程以及有關的生產管理、生活福利等設施。生產規模為年產2.3萬噸A產品,該項目擬用3年建成。
項目主要生產項目設備擬從國外進口,設備重量680噸,離岸價(FOB價)為1 200萬美元。其他有關費用參數為:國際運費標準為480美元/t;海上運輸保險費25.61萬元;銀行財務費率為0.5%;外貿手續費率為1.5%;關稅稅率為20%;增值稅的稅率為17%;設備的國內運雜費率為3%;美元匯率為6.6元人民幣。進口設備全部需要安裝。
建筑工程費、設備及工器具購置費和安裝工程費情況如表5—1所示,工程建設其他費用為3 042萬元,預備費中基本預備費為3 749萬元,漲價預備費2 990.38萬元,項目建設期利息為3 081萬元。
表5—1竣工決算數據表
項目達到設計生產能力后,勞動定員240人,年標準工資為1.5萬元/人,年福利為工資總額的14%。年其他費用20 820萬元(其中其他制造費用820萬元),年外購原材料、燃料動力費為9 482萬元。年修理費為218萬元(建設投資中工程建設其他費用全部形成無形及其他資產)。年經營成本為50 000萬元,年?duì)I業費用為19 123萬元。各項流動資金低周轉天數分別為:應收賬款45d,現金30d,應付賬款60d,原材料、燃料、動力90d,在產品3d,產成
品20d。
工程建設項目需要征用耕地100畝,征用費為每畝3萬元,補償費計算應按下列數額計算:被征用前第一年平均每畝產值1 200元,征用前第二年平均每畝產值1100元,征用前第三年平均每畝產值1 000元,該單位人均耕地2.5畝,地上附著物共有樹木3 000棵,按照20元/棵補償,青苗補償按照100元/畝計取。另外,項目需有限期租用土地15 000m2。經計算土地使用權出讓金600萬元。
該項目建設單位管理費600萬元,其中450萬元構成固定資產,未達到固定資產標準的工器具購置費100萬元,勘察設計費200萬元,專利費100萬元,非專利技術費50萬元,獲得商標權120萬元,生產職工培訓費50萬元,報廢工程損失50萬元,生產線試運轉支出35萬元,試生產銷售款l0萬元。
問題:
1.計算主要生產設備價值。
2.計算流動資金價值和土地費用價值。
3.計算固定資產投資價值。
4.計算新增資產價值。
7、本試題分三個專業(Ⅰ土建工程、Ⅱ管道和設備工程、Ⅲ電氣和自動化控制工程),請任選其中一題作答,若選作多題,按所答的第一題(卷面順序)計分。
1.土建工程
擬建磚混結構住宅工程3420m2,結構形式與已建成的某工程相同,只有外墻保溫貼面不同,其他部分均較為接近。類似工程外墻為珍珠巖板保溫、水泥砂漿抹面,每平方米建筑面積消耗量分別為:0.044m3、0.842m2,珍珠巖板153.1元/m3、水泥砂漿8.95元/m2;擬建工程外墻為加氣混凝土保溫、外貼釉面磚,每平方米建筑面積消耗量分別為:0.08m3、0.95m2,加氣混凝土現行價格185.48元/m3,貼釉面磚現行價格49.75元/m2。類似工程單方造價589元/2m2,其中,人工費、材料費、機械費、措施費和間接費等費用占單方造價比例分別為:11%、62%、6%、9%和12%,擬建工程與類似工程預算造價在這幾方面的差異系數分別為:2.50、1.25、2.10、1.15和1.05,擬建工程除直接工程費以外的綜合取費為20%。
問題:
1.應用類似工程預算法確定擬建工程的土建單位工程概算造價。
2.若類似工程預算中,每平方米建筑面積主要資源消耗為:
人工消耗5.08工日,鋼材23.8kg,水泥205kg,原木0.05m3,鋁合金門窗0.24m2;其他材料費為主材費45%,機械費占直接工程費8%;擬建工程主要資源的現行市場價分別為:人工40元/工日,鋼材3.1元/kg,水泥0.35元/kg,原木1400元/m3,鋁合金門窗平均350元/m2。試應用概算指標法,確定擬建工程的土建單位工程概算造價。
3.若類似工程預算中,其他專業單位工程預算造價占單項工程造價比例,如表6一Ⅰ一1所示。試用問題2的結果計算該住宅工程的單項工程造價,編制單項工程綜合概算書。
表6一Ⅰ一1各專業單位工程預算造價占單項工程造價比例
8、某建筑公司與某單位于5月10日簽訂了實驗樓承建合同,合同約定由于甲方責任造成總工期延誤1d,甲方應向乙方補償1萬元;若乙方延誤總工期1d應扣除乙方工程款1萬元;施工中實際工程量超過計劃工程量10%以上時超過部分按原單價的90%計算;雙方對施工進度網絡計劃確認(見圖4—1)。

注:圖中數孚為工期。
施工過程中發生以下事件:
1.A工程(基礎土方)原計劃土方量為400m3,因設計變更實際土方量為450m3(原定單價為80元/m3)。
2.B工程施工中乙方為保證施工質量,將施工范圍邊緣擴大,原計劃土方量由300m3增加到350m3。
3.C工程施工結束后,監理工程師認為基柱內管線放線位置與設計圖紙不符,經剝露檢查確實有誤,延誤工期2d,發生費用2萬元。
4.I工程施工中發現甲方提供的設計圖紙有嚴重錯誤,修改圖紙致使乙方施工拖延3d,發生費用3萬元。
5.G工程施工中乙方租賃的設備未按時到達現場,影響乙方施工拖延2d,發生費用1萬元。
問題:
1.該工程的計劃工期為多少天?關鍵路線包括哪些單項工程?
2.上述事件中哪些應進行工期補償,哪些應進行費用補償?
3.該工程實際工期為多少天?應扣除乙方工程款多少?
4.在原施工計劃中如果C、I工程共用一臺起重機,網絡圖中應如何表示?起重機正常在場時間為多少?由于甲方責任事件發生,共用設備在場時間增加多少天?如何處理?如補償費用是否索賠機上工作人員人工費用。

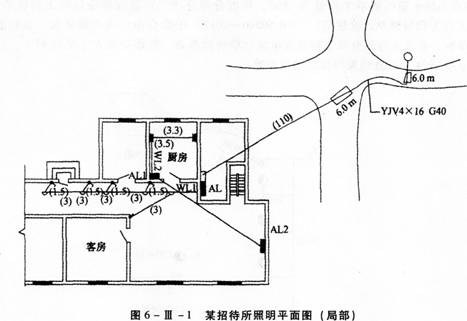

9、某二層招待所局部電氣平面圖,如圖6-Ⅲ-1所示:
1.AL、AL1、AL2均為定型照明配電箱,安裝高度底邊距地面600mm,室內地面標高為±0.00,室外地面標高為-0.45m;
2.電纜穿鋼管直埋,經過落地電纜換線箱引入AL(電纜換線箱的尺寸忽略不計),水平長度見圖中括號內數字;電纜溝(一般土溝)寬1 m,溝底標高為一0.8m,室外部分電纜穿越街道應加直徑為120mm的混凝土保護管,每段長度為6m;
3.計算電纜長度時不計算電纜敷設長度、波形彎度和交叉的附加長度,連接箱體處,出管后電纜的預留長度為1m,電纜頭為戶內干包式,其除加長度不計;
4.照明回路采用鍍鋅鋼管DN20沿頂板暗配,動力(插座)回路采用鍍鋅鋼管DN32沿地面暗配;建筑物層高3m,燈具為半圓球吸頂燈,插座距頂0.312 1m,開關距地1.3m。

說明:
1.AL、AL1、AL2配電箱尺寸分別為450×800×400、400×700×400、400×700×400(寬×高×厚);
2.照明回路穿絕緣導線BV2×2.5mm2,動力(插座)回路穿絕緣導線BV3×4mm2。
3.配管水平長度見圖示括號內數字,單位為m。
表6一Ⅲ一1電氣安裝工程的工料機單價
1、某氮?dú)庹緞恿Π惭b工程平面圖如圖1.5所示。

說明:
1)動力配電箱PD1、PD2為落地式安裝,其尺寸(寬×高×厚)為900mm×2000mm ×600mm。
2)配管水平長度見圖示括號內數字,單位為m。
1)PD1、PD2均為定型動力配電箱,落地式安裝,基礎型鋼用10號槽鋼制作,其質量按10kg/m計。
2)PD1至PD2電纜沿橋架敷設,其余電纜均穿鋼管敷設,埋地鋼管標準高為一0.2m。埋地鋼管至動力配電箱出口處高出地坪0.1m。
3)4臺設備基礎標高均為+0.3m,至設備電動機處的配管管口高出基礎面0.2m,均連接1根長0.8m同管徑的金屬軟管。
4)計算電纜長度時不計算電纜敷設弛度、波形彎度和交叉的附加長度。連接電動機處,出管口后電纜的預留長度為1m。電纜頭為戶內干包式,其附加長度不計。
5)電纜橋架(200mm×1OOmm)的水平長度為22m。
6)該動力安裝工程的相關費用見表1-14。
表1-14相關費用數據表

管理費和利潤分別按人工費的55%和45%計。
分部分項工程量清單的統一編碼見表1-15。
表1-15項目編碼表

問題:
1.根據圖1-5所示內容和《建設工程工程量清單計價規范》的規定,計算相關工程量和編制分部分項工程量清單。將配管、電纜敷設和電纜橋架工程量的計算式填入相關表的相應位置,并填寫表1-16。
表1-16分部分項工程量清單

2.假設電力電纜YJV4 × 16穿管敷設的清單工程量為30m,依據上述相關費用數據計算配電箱(落地式安裝)和電力電纜YJV4×16穿管敷設兩個項目的綜合單價,并分別填人表1-17和表1-18(計算過程和結果均保留兩位小數)。

2、圖1—5—1某工程時標網絡計劃圖
表1-5-1各單項工程的計劃工程量和實際工程量

合同約定,混凝土結構工程綜合單價為1000元/m3,按月結算。結算價按項目所在地混凝土結構工程
價格指數進行調整,項目實施期間各月的混凝土結構工程價格指數如表1—5—2所示。表1一5—2項目實施期間各月的混凝土結構工程價格指數

施工期間,由于建設單位原因使工作H的開始時間比計劃的開始時間推遲1個月,并由于工作H工程量的增加使該工作的工作持續時間延長了1個月。
問題:
1.按施工進度計劃編制資金使用計劃(即計算每月和累計擬完工程計劃費用),簡要寫出其步驟,計算結果填人數據表中。
2.計算工作H各月的已完工程計劃費用和已完工程實際費用。
3.列式計算8月末的費用偏差和進度偏差(用費用額表示)。
3、某建設項目工程費用為7200萬元,工程建設其他費用為1800萬元,基本預備費為400萬元,項目前期年限1年,建設期2年,各年度完成靜態投資額的比例分別為60%與40%,年均投資價格上漲率為6%,則該項目建設期第二年漲價預備費為( ?。┤f元。
A.444.96
B.464.74
C.564.54
D.589.63
4、業主與R公司簽訂了某工程的施工合同,合同工期為17個月。工期每提前一個月獎勵1萬元,每滯后1個月罰款1.50萬元。在開工前,承包商提交了施工網絡進度計劃如圖

在工程施工過程中,根據工程的實際情況,依據合同規定,部分分項工程的單價分別作了調整,詳見表5.1。

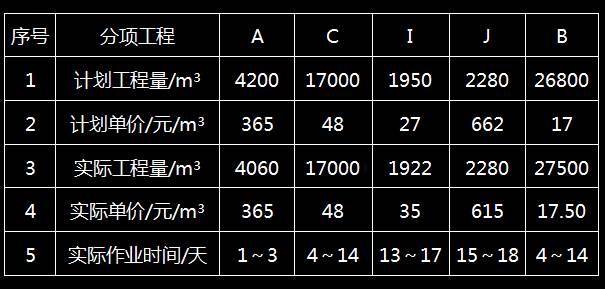

表5.1 部分分項工程計劃和實際工程量、單價、作業時間表

問題
1. 根據雙代號施工網絡進度計劃圖,繪出時標網絡圖。
2.假定各分項工程的計劃進度和實際進度都是均勻的,計算A,C、I,J、B各分項的每月擬完工程計劃投資、已完工程實際投資、已完工程計劃投資(以萬元為單位,小數點后保留三位有效數字)。
3.假定D工作每月擬完工程計劃投資為23.041萬元,已完工程實際投資為25.120萬元,已完工程計劃投資為24.330萬元。求到第6月末的進展偏差和投資偏差。

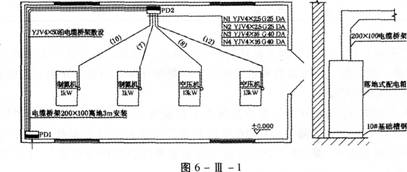

5、某氮?dú)庹緞恿Π惭b工程如圖6—Ⅲ一1所示。

(1)PDI、PD2均為定型動力配電箱,落地式安裝,基礎型鋼用10號槽鋼制作,其重量為10kg/m。
(2)PDl至PD2電纜沿橋架敷設,其余電纜均穿鋼管敷設,埋地鋼管標高為一0.2m。埋地鋼管至動力配電箱出口處高出地坪+0.1m。
(3)4臺設備基礎標高均為+0.3m,至設備電機處的配管管口高出基礎面0.2m,均連接1根0.8m同管徑的金屬軟管。
(4)計算電纜長度時不計算電纜敷設弛度、波形彎度和交叉的附加長度,連接電機處,出管口后電纜的預留長度為1m,電纜頭為戶內干包式,其附加長度不計。
(5)電纜橋架(200 × 100)的水平長度為22m。
(6)表6一Ⅲ—l中的數據為計算該動力安裝工程的相關費用。
表6—Ⅲ一1動力安裝工程的相關費

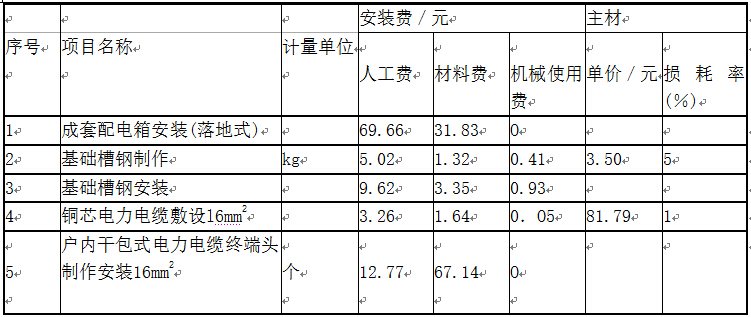

| 安裝費(元) | 主材 | ||||||
序號 | 項目名稱 | 計量單位 | 人工費 | 材料費 | 機械費 | 單價/元 | 耗用率/(%) |
1 | 成套配電箱安裝(落地式) | 臺 | 69.66 | 31.83 | 0 | ||
2 | 基礎槽鋼制作 | kg | 5.O2 | 1.32 | 0.41 | 3.50 | 5 |
3 | 基礎槽鋼安裝 | m | 9.62 | 3.35 | 0.93 | ||
4 | 銅芯電力電纜敷設l6m2 | m | 3.26 | 1.64 | 0.O5 | 81.79 | 1 |
5 | 戶內干包式電力電纜終端頭制 作安裝16ram2 | 個 | 12.77 | 67.14 | 0 | ||

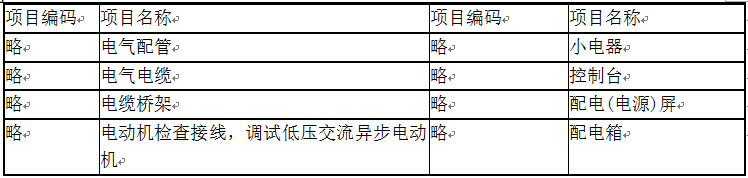

表6—Ⅲ一2工程量清單的統一編碼
項目編碼 | 項11名稱 | 項目編碼 | 項目名稱 |
030212001 | 電氣配管 | 030204031 | 小電器 |
030208001 | 電力電纜 | 030204016 | 控制臺 |
030208004 | 電纜橋架 | 030204005 | 配電(電源)屏 |
項目編碼 | 項目名稱 | 項目編碼 | 項目名稱 |
030206006 | 電機檢查接線及調試 低壓交流異步電動機 | 030204018 | 配電箱 |
1.根據圖示內容和《建設工程工程量清單計價規范》的規定,計算相關工程量和編制分部分項工程量清單。將配管、電纜敷設和電纜橋架工程量的計算式列出,并填入答題卷表6一Ⅲ一
3“分部分項工程量清單”。
2.假設電力電纜YJV4×16穿管敷設的清單工程量為30m,依據上述相關費用數據計算配電箱(落地式安裝)和電力電纜YJV4×16穿管敷設二個項目的綜合單價,并分別填入答題卷表6一Ⅲ一4和答題卷表6一Ⅲ一5“分部分項工程量清單綜合單價計算表”。(計算過程和結果均保留兩位小數)
6、某項目生產某種化工產品A,主要技術和設備擬從國外引進。該項目主要設施包括生產主車間,與工藝生產相適應的輔助生產設施、公用工程以及有關的生產管理、生活福利等設施。生產規模為年產2.3萬噸A產品,該項目擬用3年建成。
項目主要生產項目設備擬從國外進口,設備重量680噸,離岸價(FOB價)為1 200萬美元。其他有關費用參數為:國際運費標準為480美元/t;海上運輸保險費25.61萬元;銀行財務費率為0.5%;外貿手續費率為1.5%;關稅稅率為20%;增值稅的稅率為17%;設備的國內運雜費率為3%;美元匯率為6.6元人民幣。進口設備全部需要安裝。
建筑工程費、設備及工器具購置費和安裝工程費情況如表5—1所示,工程建設其他費用為3 042萬元,預備費中基本預備費為3 749萬元,漲價預備費2 990.38萬元,項目建設期利息為3 081萬元。
表5—1竣工決算數據表
序號 | 項目 | 設備工器具購置費 | 建設工程費 | 安裝工程費 | 生產工具器具購置費 |
1 | 主要生產項目 | 1 031 | 7 320 | 180 | |
2 | 輔助生產項目 | 1 052 | 383 | 51 | 135 |
3 | 公用工程項目 | 2 488 | 449 | 1 017 | 15 |
4 | 服務性工程項目 | 1 100 | 262 | 38 | 45 |
5 | 環境保護工程 | 248 | 185 | 225 | 20 |
6 | 總圖運輸 | 52 | 45 | ||
7 | 生活福利工程 | 1 104 | 60 |
品20d。
工程建設項目需要征用耕地100畝,征用費為每畝3萬元,補償費計算應按下列數額計算:被征用前第一年平均每畝產值1 200元,征用前第二年平均每畝產值1100元,征用前第三年平均每畝產值1 000元,該單位人均耕地2.5畝,地上附著物共有樹木3 000棵,按照20元/棵補償,青苗補償按照100元/畝計取。另外,項目需有限期租用土地15 000m2。經計算土地使用權出讓金600萬元。
該項目建設單位管理費600萬元,其中450萬元構成固定資產,未達到固定資產標準的工器具購置費100萬元,勘察設計費200萬元,專利費100萬元,非專利技術費50萬元,獲得商標權120萬元,生產職工培訓費50萬元,報廢工程損失50萬元,生產線試運轉支出35萬元,試生產銷售款l0萬元。
問題:
1.計算主要生產設備價值。
2.計算流動資金價值和土地費用價值。
3.計算固定資產投資價值。
4.計算新增資產價值。
7、本試題分三個專業(Ⅰ土建工程、Ⅱ管道和設備工程、Ⅲ電氣和自動化控制工程),請任選其中一題作答,若選作多題,按所答的第一題(卷面順序)計分。
1.土建工程
擬建磚混結構住宅工程3420m2,結構形式與已建成的某工程相同,只有外墻保溫貼面不同,其他部分均較為接近。類似工程外墻為珍珠巖板保溫、水泥砂漿抹面,每平方米建筑面積消耗量分別為:0.044m3、0.842m2,珍珠巖板153.1元/m3、水泥砂漿8.95元/m2;擬建工程外墻為加氣混凝土保溫、外貼釉面磚,每平方米建筑面積消耗量分別為:0.08m3、0.95m2,加氣混凝土現行價格185.48元/m3,貼釉面磚現行價格49.75元/m2。類似工程單方造價589元/2m2,其中,人工費、材料費、機械費、措施費和間接費等費用占單方造價比例分別為:11%、62%、6%、9%和12%,擬建工程與類似工程預算造價在這幾方面的差異系數分別為:2.50、1.25、2.10、1.15和1.05,擬建工程除直接工程費以外的綜合取費為20%。
問題:
1.應用類似工程預算法確定擬建工程的土建單位工程概算造價。
2.若類似工程預算中,每平方米建筑面積主要資源消耗為:
人工消耗5.08工日,鋼材23.8kg,水泥205kg,原木0.05m3,鋁合金門窗0.24m2;其他材料費為主材費45%,機械費占直接工程費8%;擬建工程主要資源的現行市場價分別為:人工40元/工日,鋼材3.1元/kg,水泥0.35元/kg,原木1400元/m3,鋁合金門窗平均350元/m2。試應用概算指標法,確定擬建工程的土建單位工程概算造價。
3.若類似工程預算中,其他專業單位工程預算造價占單項工程造價比例,如表6一Ⅰ一1所示。試用問題2的結果計算該住宅工程的單項工程造價,編制單項工程綜合概算書。
表6一Ⅰ一1各專業單位工程預算造價占單項工程造價比例
專業名稱 | 土建 | 電氣照明 | 給排水 | 采暖 |
占比例% | 85 | 6 | 4 | 5 |
8、某建筑公司與某單位于5月10日簽訂了實驗樓承建合同,合同約定由于甲方責任造成總工期延誤1d,甲方應向乙方補償1萬元;若乙方延誤總工期1d應扣除乙方工程款1萬元;施工中實際工程量超過計劃工程量10%以上時超過部分按原單價的90%計算;雙方對施工進度網絡計劃確認(見圖4—1)。

注:圖中數孚為工期。
施工過程中發生以下事件:
1.A工程(基礎土方)原計劃土方量為400m3,因設計變更實際土方量為450m3(原定單價為80元/m3)。
2.B工程施工中乙方為保證施工質量,將施工范圍邊緣擴大,原計劃土方量由300m3增加到350m3。
3.C工程施工結束后,監理工程師認為基柱內管線放線位置與設計圖紙不符,經剝露檢查確實有誤,延誤工期2d,發生費用2萬元。
4.I工程施工中發現甲方提供的設計圖紙有嚴重錯誤,修改圖紙致使乙方施工拖延3d,發生費用3萬元。
5.G工程施工中乙方租賃的設備未按時到達現場,影響乙方施工拖延2d,發生費用1萬元。
問題:
1.該工程的計劃工期為多少天?關鍵路線包括哪些單項工程?
2.上述事件中哪些應進行工期補償,哪些應進行費用補償?
3.該工程實際工期為多少天?應扣除乙方工程款多少?
4.在原施工計劃中如果C、I工程共用一臺起重機,網絡圖中應如何表示?起重機正常在場時間為多少?由于甲方責任事件發生,共用設備在場時間增加多少天?如何處理?如補償費用是否索賠機上工作人員人工費用。
9、某二層招待所局部電氣平面圖,如圖6-Ⅲ-1所示:
1.AL、AL1、AL2均為定型照明配電箱,安裝高度底邊距地面600mm,室內地面標高為±0.00,室外地面標高為-0.45m;
2.電纜穿鋼管直埋,經過落地電纜換線箱引入AL(電纜換線箱的尺寸忽略不計),水平長度見圖中括號內數字;電纜溝(一般土溝)寬1 m,溝底標高為一0.8m,室外部分電纜穿越街道應加直徑為120mm的混凝土保護管,每段長度為6m;
3.計算電纜長度時不計算電纜敷設長度、波形彎度和交叉的附加長度,連接箱體處,出管后電纜的預留長度為1m,電纜頭為戶內干包式,其除加長度不計;
4.照明回路采用鍍鋅鋼管DN20沿頂板暗配,動力(插座)回路采用鍍鋅鋼管DN32沿地面暗配;建筑物層高3m,燈具為半圓球吸頂燈,插座距頂0.312 1m,開關距地1.3m。

說明:
1.AL、AL1、AL2配電箱尺寸分別為450×800×400、400×700×400、400×700×400(寬×高×厚);
2.照明回路穿絕緣導線BV2×2.5mm2,動力(插座)回路穿絕緣導線BV3×4mm2。
3.配管水平長度見圖示括號內數字,單位為m。
表6一Ⅲ一1電氣安裝工程的工料機單價
