2014年二級建造師《建筑》重點:雙代號網絡圖

字號:

網絡圖的計算
    邏輯關系、工藝關系(不能違背一先)、組織關系(可以優化一后)
      時間參數計算:
    時間參數:ES EF LS LF計劃工期T總時差TF自由時差FF
      總結:
    計算步驟•1.最早時INES、EF左→右•加法•取大
    2.計劃工期
    3.最遲時間LF、LS右→左•減法•取小
    4.總時差TF自由時差FF
    5.關鍵線路總時差最小,關鍵工作關鍵線路關鍵節點,關鍵節點組成的線路不一定是關鍵線路
    關鍵線路的判別:持續時間最長的線路;總時差為0(無機動時間);關鍵工作形成的線路。
      重要結論:
    •總時差為0,則自由時差必然為0
    •該工作的總時差等于其緊后工作的總時差(如有多個緊后工作,則取小值)與該工作的自由時差之和
    •虛工作的中的自由時差歸其緊前工作所有
    •完成節點為關鍵節點,總時差與自由時差相等
    六個時標的求解例題

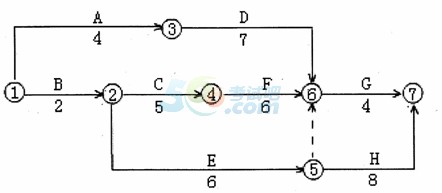

    求下面雙代號網絡圖的六個時標及關鍵線路和總工期。



    關鍵線路是①一②一⑥一⑧
    關鍵線路與關鍵工作的快速求解
    某寫字樓工程,地下1層,地上l0層,當主體結構己基本完成時,施工企業根據工程實際情況,調整了裝修施工組織設計文件,編制了裝飾工程施工進度網絡計劃,經總監理工程師審核批準后組織實施。
    如下圖:



    在施工過程中發生了以下事件:工作E原計劃6天,由于設計變更改變了主要材料規格與材質,經總監理工程師批準,E工作計劃改為9天完成,其他工作與時間執行網絡計劃。
    問題:
    1.指出本裝飾工程網絡計劃的關鍵線路(工作),計算計劃工期。
    2.指出本裝飾工程實際關鍵線路(工作),計算實際工期。
    答:l.用標號法找關鍵線路,計算工期。如下圖所示。則計劃關鍵線路為:B—C—F—G:計劃工期為l7天。
