2019年一級建造師水利水電試題解析:水流形態及消能方式
水流形態及消能方式

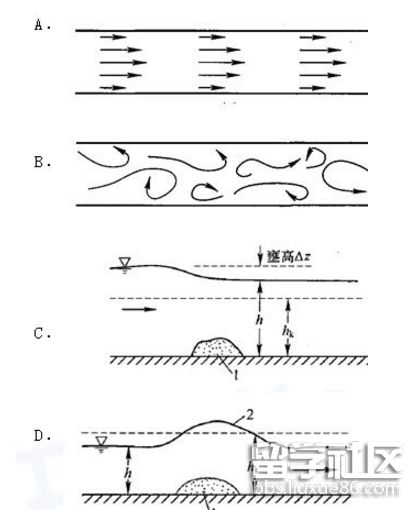

【例題1】下列水流形態是紊流的是()。

【答案】B
【解析】當流速較大,各流層的液體質點形成渦體,在流動過程中互相混摻,該流動形態為紊流。
【例題2】流場中任何空間上所有的運動要素(如時均流速、時均壓力、密度等)都不隨時間而改變的水流稱為()。
A.恒定流
B.非恒定流
C.急流
D.緩流
【答案】A
【解析】流場中任何空間上所有的運動要素(如時均流速、時均壓力、密度等)都不隨時間而改變的水流稱為恒定流。
【例題3】下圖消能方式是()。

A.面流消能
B.挑流消能
C.底流消能
D.消力戽消能
【答案】A
【解析】面流消能是指當下游水深較大且比較穩定時,利用鼻坎將下泄的高速水流的主流挑至下游水面,在主流與河床之間形成巨大的底部旋滾,旋滾流速較低,避免高速水流對河床的沖刷。
【例題4】下列消能方式中一般不需要作護坦的是()。
A.底流消能
B.挑流消能
C.面流消能
D.消力戽消能
E.頂流消能
【答案】CD
【解析】面流消能、消力戽消能一般不需要作護坦。
水利水電工程施工導流
【例題1】確定施工導流設計洪水標準的方法有()?!?012】
A.可靠度法
B.安全系數法
C.實測資料分析法
D.常規頻率法
E.經濟流量分析法
【答案】CDE
【解析】確定導流設計洪水標準的方法有三種:實測資料分析法、常規頻率法、經濟流量分析法。
【例題2】壩體臨時度汛洪水標準根據()確定。
A.壩型
B.壩前攔洪庫容
C.壩前防洪庫容
D.壩前興利庫容
E.壩前死庫容
【答案】AB
【解析】壩體臨時度汛洪水標準:根據壩型和壩前攔洪庫容確定。
【例題3】在河谷狹窄的山區河流新建拱壩宜選用的施工導流方式是()。【2013】
A.明渠導流
B.底孔導流
C.束窄河床導流
D.隧洞導流
【答案】D
【解析】隧洞導流的導流方法適用于河谷狹窄、兩岸地形陡峻、山巖堅實的山區河流。
【例題4】施工導流的基本方式分為()。
A.明渠導流
B.一次攔斷河床圍堰導流
C.隧洞導流
D.束窄河床導流
E.分期圍堰法導流
【答案】BE
【解析】施工導流的基本方式可分為分期圍堰法導流和一次攔斷河床圍堰導流兩類。
【例題5】在河岸或河灘上開挖渠道,在基坑的上下游修建橫向圍堰,河道的水流經渠道下泄,這種導流方法稱為()。
A.明渠導流
B.隧洞導流
C.涵管導流
D.束窄河床導流
【答案】A
【解析】明渠導流是在河岸或河灘上開挖渠道,在基坑的上下游修建橫向圍堰,河道的水流經渠道下泄。
【例題6】通過設置在混凝土壩體中的底孔導流,這種方式多用于分期導流的()。
A.準備階段
B.前期階段
C.中期階段
D.后期階段
【答案】D
【解析】通過建筑物導流的主要方式包括:設置在混凝土壩體中的底孔導流,混凝土壩體上預留缺口導流、梳齒孔導流,平原河道上的低水頭河床式徑流電站可采用廠房導流。這種方式多用于分期導流的后期階段。
【例題7】【2015】
【背景資料】
某水庫除險加固工程的主要內容有泄洪閘加固、灌溉涵洞拆除重建、大壩加固。工程所在地區的主汛期為6~8月份,泄洪閘加固和灌溉涵洞拆除重建分別安排在兩個非汛期施工。施工導流標準為非汛期5年一遇,現有泄洪閘和灌溉涵洞均可滿足非汛期導流要求。2011年10月1日開工。(每個月按30天計)
控制性節點工期
節點名稱 | 控制性節點工期 |
水庫除險加固工程完工 | 2013年4月30日 |
泄洪閘加固具備通水條件 | T |
灌溉涵洞拆除重建具備通水條件 | 2013年3月30日 |
【問題】指出表中控制性節點工期T的最遲時間,說明理由。
【答案】控制性節點工期T的最遲時間為2012年5月30日。施工期間泄洪閘與灌溉涵洞應互為導流,因灌溉涵洞在第二個非汛期施工,泄洪閘加固應安排在第一個非汛期,而6月份進入主汛期(在5月30日前應具備通水條件)。
【例題8】下列截流方式中,屬于戧堤法截流的是()?!?017】
A.水力沖填截流
B.定向爆破截流
C.浮運結構截流
D.立堵截流
【答案】D
【解析】截流方式可歸納為戧堤法截流和無戧堤法截流兩種。戧堤截流主要有平堵、立堵及混合截流。
【例題9】下列河道截流方法中,須在龍口建造浮橋或棧橋的是()。【2014】
A.平堵法
B.立堵法
C.浮運結構截流
D.水力充填法
【答案】A
【解析】平堵是先在龍口建造浮橋或棧橋,由自卸汽車等運輸工具運來拋投料,沿龍口前沿投拋。
【例題10】下列截流落差中宜選擇單戧立堵截流的是()。
A.2.0m
B.4.5m
C.6.0m
D.8.0m
【答案】A
【解析】截流落差不超過3.5m時,宜選擇單戧立堵截流。截流流量大且落差大于3.5m時,宜選擇雙戧或多戧立堵截流。
【例題11】減少截流難度的主要技術措施有()。
A.改善分流條件
B.減小分流量
C.改善龍口水力條件
D.增大拋投料的穩定性,減少塊料流失
E.加大截流的施工強度
【答案】ACDE
【解析】減少截流難度的主要技術措施包括:①加大分流量,改善分流條件;②改善龍口水力條件;③增大拋投料的穩定性,減少塊料流失;④加大截流施工強度;⑤合理選擇截流時段等。
