2019一級建造師市政工程考點例題(11)
【例題】背景資料【2016 · Ⅱ】
某公司承建城市橋區泵站調蓄工程,其中調蓄池為地下式現澆鋼筋混凝土結構,混凝土強度等級C35,池內平面尺寸為62.0m×17.3m,筏板基礎。場地地下水類型為潛水,埋深6.6m。

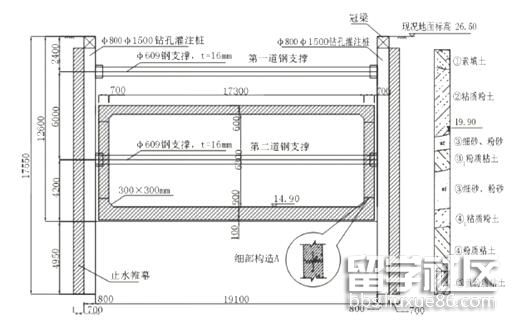

涉及基坑長63.8m,寬19.1m,深12.6m,圍護結構采用?800mm鉆孔灌注樁+?609mm鋼支撐,樁間掛網噴射C20混凝土,樁頂設置鋼筋混凝土冠梁?;訃o(hù)樁外側采用厚度700mm止水帷幕,如圖2所示。

施工過程中,基坑土方開挖至深度8m處,側壁出現滲漏,并夾帶泥沙;迫于工期壓力,項目部繼續開挖施工,同時安排專人巡視現場,加大地表沉降,樁身水平變形等項目的監測頻率。
【問題】
1.指出基坑側壁滲漏后,項目部繼續開挖施工存在的風險。
2 . 指出基坑施工過程中風險最大的時段,并簡述穩定坑底應采取的措施。
【解析】
1.基坑側壁滲漏繼續開挖的風險:如果滲漏水主要為清水,一般及時封堵不會造成太大的環境問題;而如果滲漏造成大量水土流失則會造成圍護結構背后土體過大沉降,嚴重的會導致圍護結構背后土體失去抗力造成基坑傾覆。
2.基坑施工過程風險最大時段是基坑剛開挖完成后還未施作防護措施時,主要的風險是坍塌和淹沒。
穩定坑底應采取的措施:加深圍護結構入土深度、坑底土體加固、坑內井點降水等措施,并適時施作底板結構。
【例題】背景資料【2015】

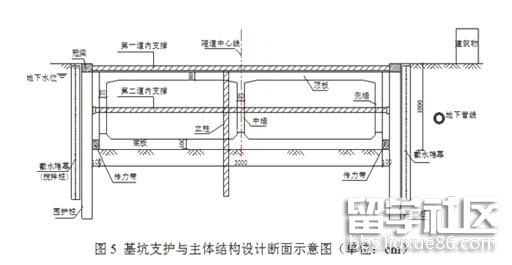

某公司承建城市主干道的地下隧道工程,長520m,為單箱雙室 箱型鋼筋混凝土結構,采用明挖順作法施工。隧道基坑深10m,側壁安全等級為一級,基坑支護與結構設計斷面如圖5所示。圍護樁為鉆孔灌注樁,截水帷幕為雙排水泥土攪拌樁,兩道內支撐中間設立柱支撐;基坑側壁與隧道側墻的凈距離為1m。

項目部編制了專項施工方案,確定了基坑施工和主體結構施工方案,對結構施工與拆撐、換撐進行了詳細安排。
施工過程發生如下事件:
事件一:進場踏勘發現有一條橫跨隧道的架空高壓線無法改移,鑒于水泥土攪拌樁機設備高,距高壓線距離處于危險范圍,導致高壓線兩側計20m范圍內水泥土攪拌樁無法施工。項目部建議更改此范圍內的截水帷幕樁設計,建設單位同意設計變更。
事件二:項目部編制的專項施工方案,隧道主體結構與拆撐、換撐施工流程為:①底板墊層施工→②→③傳力帶施工→④→⑤隧道中墻施工→⑥隧道側墻和頂板施工→⑦基坑側壁與隧道側墻間隙回填→⑧。
事件三:某日上午監理人員在巡視工地時,發現以下問題,要求立即整改;
①在開挖工作面位置,第二道支撐未安裝的情況下,已開挖至基坑底部;
②為方便挖土作業,挖掘機司機擅自拆除支撐立柱的個別水平聯系梁;當日下午,項目部接到基坑監測單位關于維護結構變形超過允許值的報警;
③已開挖至的基坑側壁局部位置出現漏水,水中夾帶少量泥沙。
【問題】
1 . 事件一中項目部擬變更截水帷幕的形式是什么?說明理由。
2 . 補充隧道主體結構與拆撐、換撐工藝流程。
3 . 補充本基坑的監測項目。
4 . 針對事件三存在的問題,項目部應采取什么措施?
【解析】
1.可替換的形式為:地下連續墻。
理由:①地下連續墻剛度大,開挖深度大,可適用于所有地層。②其強度大,變位小,隔水性好,可滿足設計結構要求。③地下連墻可隨建筑物、構筑物使用,環境影響小。④地連墻雖然造價比雙排樁高,但設計變更恰當?shù)脑捒杉孀髦黧w結構側墻,總造價未必增加;⑤側壁與隧道側墻的凈距離為1m,恰好基坑側壁可兼做隧道側墻。
2.(2)為底板施工; (4)為防水層施工; (8)為拆除支撐、恢復路面。
3.監測項目有:地下連續墻頂部、深部的水平位移,周圍建筑物、地下管線變形,坑邊地面沉降,支撐軸力,地下連續墻內力,支撐立柱沉降,地下水位。
4.1)開挖面第二道支撐未安裝開挖到底部做法存在問題。項目部應采取的措施:應嚴格按施工組織設計的順序和步驟開挖支撐。
2)擅自拆除連系梁造成基坑監測變形超過允許值的報警,項目部應采取的措施:①立即改正挖掘司機的錯誤做法;②應分析原因,必要時重測數據;③確定異常情況后,應按照有關規定立即通知建設單位和施工單位等相關單位;④啟動應急預案,調動人員和設備,并加密監測。
3)基坑側壁漏水中帶有少量泥沙,項目部應采取的措施:
①如果滲漏不嚴重可做采用坡頂卸載、增加支撐等一般性處理;②如果坍塌或失穩征兆明顯時,必須采取回填土、砂或灌水等措施,人員及早撤離現場。
