    預應力施工
    【例題】預應力混凝土應優先采用()水泥。【2016】
    A.火山灰質硅酸鹽水泥
    B.硅酸鹽
    C.礦渣硅酸鹽
    D.粉煤灰硅酸鹽
    【答案】B
    【解析】預應力混凝土應優先采用硅酸鹽水泥、普通硅酸鹽水泥,不宜使用礦渣硅酸鹽水泥,不得使用火山灰質硅酸鹽水泥及粉煤灰硅酸鹽水泥。
    【例題】切斷預應力筋不得采用()。
    A.砂輪鋸
    B.切斷機
    C.大力剪
    D.電弧切割
    【答案】D
    【解析】預應力筋宜使用砂輪鋸或切斷機切斷,不得采用電弧切割。
    【例題】后張預應力錨具和連接器,按錨固方式分類,正確的有()。
    A.夾片式
    B.壓花式
    C.擠壓式
    D.支承錨固
    E.組合式
    【答案】ADE
    【解析】后張預應力錨具和連接器,按錨固方式分類,可分為夾片式(單孔和多孔夾片錨具)、支承式(鐓頭錨具、螺母錨具)、握裹式(擠壓錨具、壓花錨具)和組合式(熱鑄錨具、冷鑄錨具)。
    【例題】下列先張法預應力張拉施工規定中,正確的有()。
    A.張拉臺座應具有足夠的強度和剛度
    B.錨板受力中心應與預應力筋合力中心一致
    C.同時張拉多根預應力筋時,各根預應力筋的初始應力差值不得大于5%
    D.預應力筋就位后,嚴禁使用電弧焊對梁體鋼筋及模板進行切割或焊接
    E.設計未規定時,應分階段、對稱、交錯地放張
    【答案】ABDE
    【解析】同時張拉多根預應力筋時,各根預應力筋的初始應力應一致。
    【例題】下列后張法預應力孔道壓漿與封錨規定中,正確的有()。
    A.壓漿過程中及壓漿后24h內,結構混凝土的溫度不得低于5℃
    B.多跨連續有連接器的預應力筋孔道,應張拉完一段灌注一段
    C.壓漿作業,每一工作班應留取不少于3組砂漿試塊,標養28d
    D.當白天氣溫高于35℃時,壓漿宜在夜間進行
    E.封錨混凝土的強度等級不宜低于結構混凝土強度等級的75%,且不低于30MPa
    【答案】BCD
    【解析】壓漿過程中及壓漿后48h內,結構混凝土的溫度不得低于5℃。封錨混凝土的強度等級不宜低于結構混凝土強度等級的80%,且不低于30MPa。
    【例題】關于混凝土結構預應力管(孔)道施工的說法,正確的有()。【2017·Ⅱ】
    A.管道可采用抽芯法制孔預留
    B.管道允許有局部破損
    C.管道應具有足夠的強度和剛度
    D.管道可以使用套管連接
    E.管道固定困難時,可適當移動其位置
    【答案】ACD
    【解析】一般工程可由鋼管抽芯、膠管抽芯或金屬伸縮套管抽芯預留孔道。澆筑在混凝土中的管道應具有足夠強度和剛度,不允許有漏漿現象,且能按要求傳遞粘結力。預留孔道用的管道應采用定位鋼筋固定安裝,使其能牢固的置于模板內的設計位置,并在澆筑混凝土時不產生位移。金屬管道接頭處的連接套管采用大一個直徑級別的同類型管道。
    【例題】對現場填筑土圍堰的施工要求是()。
    A.圍堰填筑應自上游開始至下游合攏
    B.筑堰材料宜用黏性土,粉質黏土或砂質黏土
    C.打木樁固定
    D.圍堰底下河床底上的淤泥、石塊、雜物應清凈
    E.要分層夯實
    【答案】ABD
    【解析】打木樁固定會使土圍堰松散,影響使用效果,故C選項錯誤;土圍堰應填出水面之后進行夯實,填土自上游開始至下游合龍,故E選項錯誤。
    【例題】鋼板樁圍堰施打順序按施工組織設計規定進行,一般()。
    A.由下游分兩頭向上游施打至合龍
    B.由上游開始逆時針施打至合龍
    C.由上游分兩頭向下游施打至合龍
    D.由上游開始順時針施打至合龍
    【答案】C
    【解析】鋼板樁圍堰施打順序一般從上游向下游合龍。
    【例題】案例分析【2015】
    某公司中標一座跨河橋梁工程,所跨河道流量較小,水深超過5m,河道底土質主要為黏土。項目部編制了圍堰施工專項方案,監理審批時認為方案中存在以下問題:
    (1)頂標高不得低于施工期間最高水位;
    (2)鋼板樁采用射水下沉法施工;
    (3)圍堰鋼板樁從下游到上游合龍。
    項目部接到監理部發來的審核意見后,對方案進行了調整,在圍堰施工前,項目部向當?shù)刈〗ň謭蟾?,征得同意后開始圍堰施工。
    【問題】
    1.針對圍堰施工專項方案中存在的問題,給出正確做法。
    2.圍堰施工前還應征得哪些部門同意?
    【答案】
    1.(1)圍堰高度應高出施工期間可能出現的最高水位(包括浪高)0.5-0.7m。
    (2)在黏土中不宜使用射水下沉的辦法,應采用錘擊或者振動。
    (3)圍堰鋼板樁應該從上游向下游合龍。
    2.圍堰施工前還行征得規劃部門、公安交通管理部門、水務管理部門、航運管理部門、建設管理部門的同意。
    【例題】應通過試樁或做沉樁試驗后會同監理及設計單位研究確定的沉入樁指標是()。
    A.貫入度
    B.樁端標高
    C.樁身強度
    D.承載能力
    【答案】A
    【解析】應通過試樁或做沉樁試驗后會同監理及設計單位研究確定貫入度。
    【例題】應慎用射水沉樁的土層是()。
    A.砂類土
    B.黏性土
    C.碎石土
    D.風化巖
    【答案】B
    【解析】黏性土中應慎用射水沉樁。
    【例題】案例分析【2016】
    某公司承建一座城市互通工程。主線跨線橋Ⅰ的第2聯為(30m+48m+30m)預應力混凝土連續箱梁,其預應力張拉端鋼絞線線束橫斷面布置如圖5-2所示。預應力鋼絞線采用公稱直徑Φ15.2mm高強低松弛鋼絞線,每根鋼絞線由7根鋼絲捻制而成。代號S22的鋼絞線束有15根鋼絞線組成。其在箱梁內的管道長度為108.2m。

    事件三,編制了主線跨線橋Ⅰ的第2聯箱梁預應力的施工方案如下:
    (1)該預應力管道的豎向布置為曲線形式,確定了排氣孔和排水孔在管道中的位置;
    (2)預應力鋼絞線的張拉采用兩端張拉方式;
    (3)確定了預應力鋼絞線張拉順序的原則和各鋼絞線線束的張拉順序;
    (4)確定了預應力鋼絞線張拉的工作長度為100cm,并計算了鋼絞線的用量。
    【問題】
    4.事件三中,預應力管道的排氣孔和排水孔應分別設置在管道的哪些位置?
    5.事件三中,寫出預應力鋼絞線張拉順序的原則,并給出圖5-2中各鋼絞線線束的張拉順序。
    (用圖5-2中所示的鋼絞線束的代號“S11~S23”及“→”表示)
    6.事件三中,結合背景資料,列式計算圖5-2中代號為S22的所有鋼絞線束需用多少米鋼絞線制作而成?
    【答案】
    4.預應力管道的排氣孔應留在曲線孔道的波峰部位;排水孔宜留在最低部位。
    5.預應力筋的張拉順序應符合設計要求,當設計無要求時,可采取分批、分階段對稱張拉。宜先中間,后上、下或兩側。圖5-2中鋼絞線線束的張拉順序為:S22→S21→S23→S11→S12。
    6.每根鋼絞線的制作長度為:108.2+2×1=110.2m;每束S22由15根鋼絞線組成即:110.2×15=1653m;圖5-2中S22有2束,一共需要鋼絞線數量為1653×2=3306m。
    【例題】案例分析【2017】
    某公司承建一座城市橋梁工程,該橋上部結構為16×20m預應力混凝土空心板,每跨布置空心板30片。
    進場后,項目部編制了實施性總體施工組織設計內容包括:

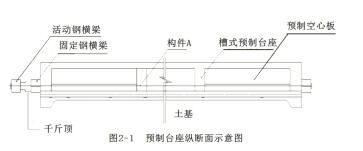

    (1)根據現場條件和設計圖紙要求,建設空心板預制場。預制臺座采用槽式長線臺座,橫向連續設置8條預制臺座,每條臺座1次可預制空心板4片,預制臺座構造如圖2-1所示。

    (2)將空心板的預制工作分解成:①清理模板、臺座,②涂刷隔離劑,③鋼筋、鋼絞線安裝,④切除多余鋼絞線,⑤隔離套管封堵,⑨整體放張,⑦整體張拉,⑧拆除模板,⑨安裝模板,⑩澆筑混凝土,?養護,?吊運存放等12道施工工序,并確定了施工工藝流程如圖2-2所示。(注:①~?為各道施工工序代號)。

    【問題】
    1.根據圖2-1預制臺座的結構型式,指出該空心板的預應力體系屬于那種型式?寫出構件A的名稱。
    2.寫出圖2-2中空心板施工工藝流程框圖中施工工序B、C、E、F、G的名稱。(請用施工工序1~12的代號或名稱作答)
    【答案】
    1.屬于先張法。A是鋼絞線(預應力筋)。
    2.B-②刷涂隔離劑;C-⑦整體張拉;D-⑤隔離套管封堵;E-⑩澆筑混凝士;F-?養護;G-⑥整體放張。
    【例題1】關于預應力施工的說法,錯誤的是()?!?014】
    A.預應力筋實際伸長值與理論伸長值之差應控制在±6%之內
    B.預應力超張拉的目的是減少孔道摩阻損失的影響
    C.后張法曲線孔道的波峰部位應留排氣孔
    D.曲線預應力筋宜在兩端張拉
    【答案】B
    【解析】本題考查的是預應力張拉施工。預應力超張拉的目的是減少因為預應力鋼筋松弛而引起的預應力損失,以及因預應力鋼筋與管道之間的摩擦而引起的預應力損失。
