出國留學網小編精心為您整理并發布“2018一級建造師《市政工程》模擬練習及答案(2)”,感謝各位考友的關注與支持,更多資訊敬請關注出國留學網欄目哦!預祝各位都能順利通過考試!
2018一級建造師《市政工程》模擬練習及答案(2)
案例分析題
背景資料
某公司承接了某城市道路的改擴建工程。工程中包含一段長240m的新增路線(含下水道200m)和一段長220m的路面改造(含下水道200m),另需拆除一座舊人行天橋,新建一座立交橋。工程位于城市繁華地帶,建筑物多,地下管網密集,交通量大。
新增線路部分地下水位位于-4.0m處(原地面高程為±0.0m),下水道基坑設計底高程為-5.5m,立交橋上部結構為預應力箱梁,采用預制吊裝施工。

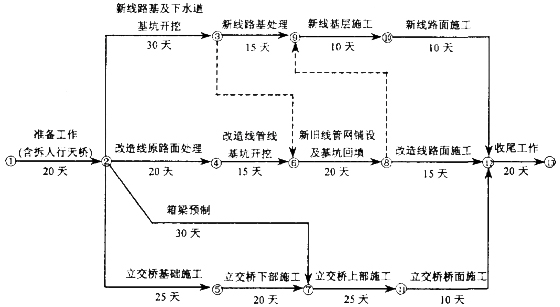

項目部組織有關人員編寫了施工組織設計(其中進度計劃見下圖),并繪制了一張總平面布置圖,要求工程從開工到完工嚴格按該圖進行平面布置。

施工中,發生了如下導致施工暫停的事件:
事件1:在新增路線管網基坑開挖施工中,原有地下管網資料標注的城市主供水管和光電纜位于-3.0m處,但由于標識的高程和平面位置的偏差,導致供水管和光電纜被挖斷,使開挖施工暫停14天。
事件2:在改造路面施工中,由于攤鋪機設備故障,導致施工中斷7天。
項目部針對施工中發生的情況,積極收集進度資料,并向上級公司提交了月度進度報告,報告中綜合描述了進度執行情況。建 設工 程教育 網提供
問題:
1.根據背景所述,按《建設工程安全管理條例》的規定,本施工項目中危險性較大的工程有哪些?
2.背景中關于施工平面布置圖的使用是否正確?說明理由。
3.計算工程總工期,并指出關鍵線路1指出節點順序即可)。
4.分析施工中先后發生的兩次事件對工期產生的影響。如果項目部提出工期索賠,應獲得幾天延期?說明理由。
5.補充項目部向企業提供月度施工進度報告的內容。
參考答案
1.(本小題8分)
基坑支護及降水工程(2分);起重吊裝工程(2分);拆除工程(2分);預應力張拉施工(2分)。
2.(本小題3分)
錯誤之處:總平面布置圖保持不變。(1分)
由于本項目位于城市繁華地帶,并有新舊工程交替,且需維持社會交通,因此施工平面布置圖應是動態的。(2分)
3.(本小題6分)
工程總工期為120天。(3分)
關鍵線路為:①→②→⑤→⑦→⑾→⑿→⒀(3分)
4.(本小題8分)
事件1將使工期拖延4天(2分)。事件2將使工期再延長2天(2分)。如果承包人提出工期索賠,只能獲得由于事件1導致的工期拖延補償,即延期4天(2分)。因為原有地下管網資料應由些主盟送,并應保證資料的準確性,所以承包人應獲得工期索賠,而設備故障是承包人自身原因,所以不會獲得延期批準(2分)。
5.(本小題5分)
還有:實際施工進度圖(1分);工程變更,價格調整,索賠及工程款收支情況(1分);進度偏差的狀況和導致偏差的原因分析(1分);解決問題的措施(1分);計劃調整意見和建議(1分)。
一級建造師考試網 提醒您關注:
一級建造師掛靠
歷年一級建造師合格標準
2018年一級建造師報名時間
2018年一級建造師考試時間
2018年全國一級建造師考試簡介
2017年一級建造師合格標準
2017年一級建造師真題及答案匯總
小編在這里祝福大家考試取得好成績!發揮出最好的水平。你是個聰明和頭腦靈活的人,我相信你一定成功!!!
| 一建考試題庫 | 一建考試備考輔導 | 一建模擬試題 | 一建考試真題 | 一建考試答案 |
