2018年二級建造師《施工管理》模擬試題:自由時差和總時差

字號:

    下面是出國留學網整理的“2018年二級建造師《施工管理》模擬試題:自由時差和總時差”,歡迎閱讀參考,更多有關內容請密切關注本網站二級建造師欄目。
    2018年二級建造師《施工管理》模擬試題:自由時差和總時差
    【例題】某網絡計劃中,已知工作M的持續時間為6天,總時差和自由時差分別為3天和1天,檢查中發現該工作實際持續時間為9天,則其對工程的影響是( )。
    A.既不影響總工期,也不影響其緊后工作的正常進行
    B.不影響總工期,但是其緊后工作的最早開始時間推遲2天
    C.使其緊后工作的最遲開始時間推遲3天,并使總工期延長1天
    D.使其緊后工作的最早開始時間推遲1天,并使總工期延長3天
    『正確答案』B
    『答案解析』本題考查的是雙代號網絡計劃。根據題意,可以判斷出本項工作較計劃是延誤了3天,因為總時差是3天,所以對總工期是沒有影響的。而對于緊后工作,因為自由時差為1天,所以會對緊后工作的最早開始時間影響2天。這里重點考查的是總時差和自由時差的概念??倳r差是在不影響總工期的前提下,本項工作的機動時間。而自由時差是在不影響其緊后工作的最早開始的前提下,本項工作的機動時間。參見教材P138~139。
    【例題】工程網絡計劃執行過程中,如果某項工作實際進度拖延的時間超過其自由時差,則該工作( )。
    A.必定影響其緊后工作的最早開始
    B.必定變?yōu)殛P(guān)鍵工作
    C.必定導致其后續工作的完成時間推遲
    D.必定影響工程總工期
    『正確答案』A
    『答案解析』本題考查的是自由時差和總時差。工作的自由時差(FFi-j)是指在不影響其緊后工作最早開始的前提下,工作i-j可以利用的機動時間。如果某項工作實際進度拖延的時間超過其自由時差,則該工作必定影響其緊后工作的最早開始時間。參見教材P138。

    【例題】某工程施工網絡計劃經工程師批準后實施。已知工作A有5天的自由時差和8天的總時差,由于第三方原因,使工作A的實際完成時間比原計劃延長了12天。在無其它干擾的情況下,該工程的實際工期將延長( )天。
    A.3
    B.4
    C.7
    D.12
    『正確答案』B
    『答案解析』本題考查的是自由時差和總時差。總時差指的是在不影響總工期的前提下,可以利用的機動時間,本例中實際工期延長天數=12-8=4天。參見教材P138。
    【例題】某工程網絡計劃中,工作N最早完成時間為第17天,持續時間為5天。該工作有三項緊后工作,它們的最早開始時間分別為第25天、第27天和第30天,則工作N的自由時差為( )天。
    A.7
    B.2
    C.3
    D.8
    『正確答案』D
    『答案解析』本題考查的是自由時差和總時差。N工作的自由時差=緊后工作最早開始時間-本工作最早完成時間=25-17=8(天)。參見教材P139。
    【例題】某網絡計劃中,工作M的最早完成時間為第8天,最遲完成時間為第13天,工作的持續時間為4天,與所有緊后工作的間隔時間最小值為2天。則該工作的自由時差為( )天。
    A.2
    B.3
    C.4
    D.5
    『正確答案』A
    『答案解析』本題考查的是自由時差和總時差。工作M與所有的緊后工作的間隔時間最小值為2天,所以自由時差為2天。參見教材P146。

    【例題】某網絡計劃中,工作A的緊后工作是B和C,工作B的最遲開始時間為14,最早開始時間為10;工作C的最遲完成時間為16,最早完成時間為14,工作A與工作B、C的間隔時間均為5天,則工作A的總時差為( )天。
    A.3
    B.7
    C.8
    D.10
    『正確答案』B
    『答案解析』本題考查的是自由時差和總時差。計算過程如下:B工作的總時差=14-10=4。C工作的總時差=16-14=2。因為A工作與工作B、C的間隔時間均為5天,所以A工作的總時差TF=LAG+min{4,2}=5+2=7天。參見教材P145。
    【例題】某網絡計劃中,工作A的緊后工作是B和C,工作B的最遲開始時間為14,最早開始時間為10;工作C的最遲完成時間為16,最早完成時間為14,工作A與工作B、C的間隔時間均為5天,則工作A的總時差為( )天。
    A.3
    B.7
    C.8
    D.10
    『正確答案』B
    『答案解析』本題考查的是自由時差和總時差。計算過程如下:B工作的總時差=14-10=4。C工作的總時差=16-14=2。因為A工作與工作B、C的間隔時間均為5天,所以A工作的總時差TF=LAG+min{4,2}=5+2=7天。參見教材P145。

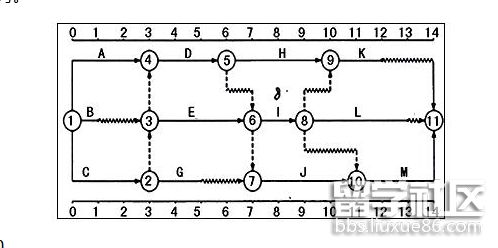

    【例題】某工程雙代號時標網絡計劃如下圖所示(單位:月)。工作A的總時差和自由時差分別為( )月。

    A.1和0
    B.1和1
    C.2和0
    D.0和0
    『正確答案』A
    『答案解析』本題考查的是自由時差和總時差。工作A無波形線,故自由時差為0,總時差為1。參見教材P148。
    【例題】當網絡圖中某一非關鍵工作的持續時間拖延△,且大于該工作的總時差TF時,網絡計劃總工期將( )。
    A.拖延△
    B.拖延△+TF
    C.拖延△-TF
    D.拖延TF-△
    『正確答案』C
    『答案解析』本題考查的是自由時差和總時差。關鍵線路由關鍵工作組成,持續時間最長。一旦非關鍵路上工作時間延長超過總時差,則關鍵線路改變,總工期將延長△-TF。參見教材P148。
    施工進度計劃的檢查與調整
    【例題】施工進度計劃的調整包括( )。
    A.調整工程量
    B.調整工作起止時間
    C.調整工作關系
    D.調整項目質量標準
    E.調整工程計劃造價
    『正確答案』ABC
    『答案解析』本題考查的是施工進度計劃的檢查與調整。施工進度計劃的調整包括的內容除選項A、B、C外,還包括:資源提供條件的調整;必要目標的調整。選項D、E屬質量與造價范疇,不屬于進度計劃調整的內容。參見教材P149~150。
    【例題】施工方進度計劃的調整內容有( )。
    A.合同工期目標的調整
    B.工程量的調整
    C.工作起止時間的調整
    D.工作關系的調整
    E.資源提供條件的調整
    『正確答案』BCDE
    『答案解析』本題考查的是施工進度計劃的檢查與調整。施工進度計劃的調整內容有:工程量的調整、工作(工序)起止時間的調整、工作關系的調整、資源提供條件的調整、必要目標的調整。參見教材P149~150。
    【例題】施工進度計劃檢查的內容包括( )。
    A.實際進度與計劃進度的偏差
    B.前一次進度計劃檢查提出問題的整改情況
    C.資源使用及進度保證的情況
    D.工作時間的執行情況
    E.工程量的完成情況
    『正確答案』BCDE
    『答案解析』本題考查的是施工進度計劃的檢查與調整。選項A屬于施工進度計劃檢查后進度報告的內容。參見教材P149。
    【例題】施工進度計劃檢查后,應編制進度報告,其內容有( )。
    A.進度計劃實施情況的綜合描述
    B.實際工程進度與計劃進度的比較
    C.前一次進度計劃檢查提出問題的整改情況
    D.進度計劃在實施過程中存在的問題及其原因分析
    E.進度的預測
    『正確答案』ABDE
    『答案解析』本題考查的是施工進度計劃的檢查與調整。施工進度計劃檢查后,編制的進度報告內容除選項A、B、D、E外,還包括:進度執行情況對工程質量、安全和施工成本的影響情況;將采取的措施。參見教材P149。
    二級建造師考試網為您提供:
