下面是出國留學網整理的“2018年二級建造師《施工管理》模擬試題:施工成本控制與施工成本分析”,歡迎閱讀參考,更多有關內容請密切關注本網站二級建造師欄目。
2018年二級建造師《施工管理》模擬試題:施工成本控制與施工成本分析
一、單選題
1、施工成本控制的步驟是( )。
A.比較——分析——預測——糾偏——檢查
B.預測——檢查——比較——分析——糾偏
C.檢查——比較——分析——預測——糾偏
D.分析——檢查——比較——預測——糾偏
2、在施工單位進行施工成本控制中最實質性的一步是( )。
A.比較 B.分析 C.糾偏 D.檢查
3、施工成本偏差的控制,其核心工作是( )。
A.成本分析 B.糾正偏差 C.成本考核 D.調整成本計劃
4、對施工成本偏差進行分析的目的是為了有針對性的采取糾偏措施,而糾偏首先要做的工作是( )。
A.分析偏差產生的原因 B.確定糾偏的重要對象 C.采取適當?shù)募夹g(shù)措施 D.采取有針對性的經濟措施
5、某土方工程,計劃總工程量為 4800m3 預算單價為 580 元/m3,計劃 6 個月內均衡完成,開工后,實際單價為
600 元/m3,施工至第 3 個月底,累計實際完成工程量 3000m3,若運用贏得值法分析,則至第 3 個月底的費用偏差 為( )萬元。
A.-34.8 B.-6
C.6 D.34.8
6、某打樁工程施工至第二個月底,出現了工程的費用偏差小于 0,進度偏差大于 0 的狀況。則至第二個月底中該打 樁工程的已完工作實際費用(ACWP)、計劃工作預算費用(BCWS)和已完工作預算費用(BCWP)的關系可表 示為( )
A.BCWP>ACWP>BCWS B.BCWS>BCWP>ACWP C.ACWP>BCWP>BCWS D.BCWS>ACWP>BCWP
7、在利用偏差分析法進行施工成本控制的時候,如果施工成本偏差為負,施工進度偏差為正,表示( )。
A.成本節約,工期提前 B.成本超支,工期拖延 C.成本節約,工期拖延 D.成本超支,工期提前
8、某工程某月計劃完成工程 100 根。計劃單價為 1.3 萬元/根。實際完成工程樁 110 根,實際單價為 1.4 萬/根。則 費用偏差(CV)為( )萬元。
A.11 B.13 C.-13
D.-11
9、某地下工程施工合同規定,3 月份計劃開挖土方量 40000m3,合同單價為 90 元/m3;3 月份實際開挖土方量 38000m
3,實際單價為 80 元/m3,則至 3 月底,該工程的進度偏差為( )萬元
A.18 B.-16 C.-18 D.16
10、分部分項工程成本分析采用的"三算"對比分析法,其"三算"對比指的是( )的比較。
A.概算成本、預算成本、決算成本 B.預算成本、目標成本、實際成本 C.月度成本、季度成本、年度成本 D.預算成本、計劃成本、目標成本
11、在對工程施工成本進行分析的過程中,不但可以對已發生的,而且對未發生的和正在發生的經濟活動進行核 算的是( )。
A.會計核算 B.成本核算 C.統計核算 D.業務核算
12、某施工項目經理對商品混凝土的施工成本進行分析,發現其目標成本是 44 萬元,實際成本是 48 萬元,因此 要分析產量、單價、損耗率等因素對混凝土成本的影響程度,最適宜采用的分析方法是( )。
A.比較法 B.構成比率法 C.因素分析法 D.動態比率法
13、關于分部分項工程成本分析的說法,正確的是( )。 A.施工項目成本分析是分部分項工程成本分析的基礎 B.分部分項工程成本分析的對象是已完成分部分項工程 C.分部分項工程成本分析的資料來源是施工預算 D.分部分項工程成本分析的方法是進行預算成本與實際成本的“兩算”對比
14、在工程項目的施工階段,對現場用到的鋼釘、鋼絲等于零星材料的用量控制,宜采用的控制方法是( )
A.定額控制 B.包干控制 C.指標控制
D.計量控制
15、施工成本控制的工作包括:①按實際情況估計完成項目所需的總費用;②分析產生成本偏差的原因;③對工程 的進展進行跟蹤和檢查;④將施工成本計劃值與實際值逐項進行比較;⑤采取糾偏措施,其正確的工作步驟是 ( )。
A.③②①④⑤ B.④②③⑤① C.③④②①⑤ D.④②①⑤③
二、多選題
16、工程項目施工成本控制的依據有( )。
A.可行性研究報告 B.施工組織設計 C.工程承包合同 D.進度報告 E.工程變更
17、推行施工成本的材料費控制,主要控制的內容有( )。
A.材料用量 B.材料定額 C.材料數量標準 D.材料價格 E.材料價格指數
18、A 建筑公司承擔某土方開挖工程。工程于 1 月開工,根據進度安排同年 2 月份計劃完成土方量 4000m3,計劃 單價為 80 元/m3。時至同年 2 月底,實際完成工程量為 4500m3,實際單價為 78 元/m3,通過贏得值法分析可知( )。
A.進度提前完成 40000 元工作量
B.進度延誤完成 40000 元工作量
C.費用節支 9000 元
D.費用超支 9000 元
E.費用節支 31000 元
19、關于贏得值及其曲線的說法,正確的有( )。
A.最理想狀態是已完工作實際費用,計劃工作預算費用和已完工作預算費用三條曲線靠得很近并平穩上升
B.進度偏差是相對值指標,相對值越大的項目,表明偏離程度越嚴重
C.如果已完工作實際費用,計劃工作預算費用和已完工作預算費用三條曲線離散度不斷增加,則預示著可能 發生關系到項目成敗的重大問題
D.在費用、進度控制中引入贏得值可以克服將費用、進度分開控制的缺點 E.同一項目采用費用偏差和費用績效指數進行分析,結論是一致的
20、用贏得值法進行成本控制,其基本參數有( )。
A.已完工作預算費用 B.計劃工作實際費用 C.費用績效指數 D.計劃工作預算費用 E.已完成工作實際費用
21、若需對不同的工程項目做費用和進度的比較,適宜采用的評價指標有( )。
A.費用偏差 B.進度偏差 C.費用績效指數 D.進度績效指數 E.項目完工預算

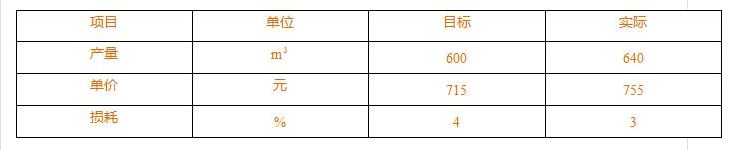

22、某商品混凝土目標成本與實際成本對比如下表,關于其成本分析的說法,正確的有( )。

A.產量增加使成本增加了 28600 元
B.實際成本與目標成本的差額是 51536 元
C.單價提高使成本增加了 26624 元
D.該商品混凝土目標成本是 497696 元
E.損耗率下降使成本減少了 4832 元
23、關于贏得值法及相關評價指標的說法,正確的有( )。
A.贏得值法可定量判斷進度、費用的執行效果
B.理想狀態是已完工作實際費用、計劃工作預算費用和已完工作預算費用三條曲線靠的很近并平穩上升
C.進度偏差為負值時,表示實際進度快于計劃進度
D.費用(進度)偏差適用于在同一項目和不同項目比較中采用
E.采用贏得值法可以克服進度、費用分開控制的缺點
三、答案解析
1、【答案】A
【解析】施工成本控制的步驟如下:比較、分析、預測、糾偏、檢查。
2、【答案】C
【解析】糾偏是指當工程項目的實際施工成本出現偏差時,應當根據工程的具體情況、偏差分析和預算結果, 采取適當?shù)拇胧?,以期達到施工成本偏差盡可能小的目的,這一步是施工成本控制中最具實質性的一步。因?yàn)橹?有通過糾偏,才能最終達到有效控制施工成本的目的。
3、【答案】A
【解析】在比較的基礎上,對比較的結果進行分析,以確定偏差的嚴重性及偏差產生的原因。這一步是施工成 本控制工作的核心。
4、【答案】B
【解析】糾偏是施工成本控制中最具實質性的一步。糾偏首先要確定糾偏的主要對象。
5、【答案】B
【解析】計算過程如下: 已完工作預算費用(BCWP)=已完成工作量×預算單價=3000×580=174(萬元) 已完工作實際費用(ACWP)=已完成工作量×實際單價=3000×600=180(萬元) 費用偏差(CV)=BCWP-ACWP=174-180=-6(萬元)。
6、【答案】C
【解析】按贏得值法,費用偏差 CV=BCWP-ACWP;進度偏差 SV=BCWP-BCWS。如果 CV<0,則 ACWP>BCWP; SV>0,則 BCWP>BCWS。即 ACWP>BCWP>BCWS。
7、【答案】D
【解析】當成本偏差(CV)為負值時,表示項目運行超出預算費用;當成本偏差(CV)為正值時,表示項目運 行節支。當進度偏差(SV)為負值時,表示進度延誤;當進度偏差(SV)為正值時,表示進度提前。 8、【答案】D
【解析】費用偏差=已完工作預算費用-已完工作實際費用=110×1.3-110×1.4=-11 萬。
9、【答案】:C
【解析】本題考查的是贏得值法。進度偏差=90*38000-90*40000=-18 萬元。
10、【答案】B
【解析】分部分項工程成本分析是施工項目成本分析的基礎。分部分項工程成本分析的對象為已完成分部分項 工程。分析的方法是:進行預算成本、目標成本和實際成本的“三算”對比。
11、【答案】D
【解析】會計和統計核算一般是對已經發生的經濟活動進行核算,業務核算不但可以對已發生的,而且對未發 生的和正在發生的經濟活動進行核算。
12、【答案】C
【解析】本題考核的是施工成本分析的方法。 因素分析法又稱連環置換法。這種方法可用來分析各種因素對成本的影響程度。
13、【答案】B
【解析】分部分項工程成本分析是施工項目成本分析的基礎。分部分項工程成本分析的對象為已完成分部分項 工程。分析的方法是:進行預算成本、目標成本和實際成本的“三算”對比,分部分項工程成本分析的資料來源 是:預算成本來自投標報價成本,目標成本來自施工預算,實際成本來自施工任務單的實際工程量、實耗人工和 限額領料單的實耗材料。
14、【答案】B
【解析】對于部分小型及零星材料(如鋼釘、鋼絲)根據工程量計算出所需材料量,將其折算成費用,有作業 者包干控制。
15、【答案】:D
【解析】施工成本控制的步驟:1.比較、2.分析、3.預測(按照完成情況估計完成項目所需的總費用)、4.糾偏、
5.檢查。
16、【答案】BCDE
【解析】1.工程承包合同 2.施工成本計劃 3.進度報告 4.工程變更 5 施工組織設計 6 分包合同
17、【答案】AD
【解析】材料費的控制:1.材料用量的控制 2.材料價格的控制
18、【答案】AC
【解析】因?yàn)榘蹿A得值法,費用偏差(CV)=已完工作預算費用(BCWP)-已完工作實際費用(ACWP);進 度偏差(SV)=已完工作預算費用(BCWP)-計劃工作預算費用(BCWS)。SV=(4500-4000)×80=40000 元,為 正值,進度提前。CV=4500×(80—78)=9000 元,為正值,費用節支。故選 A、C。
19、【答案】ACDE
【解析】費用(進度)偏差反映的是絕對偏差。故 B 錯誤。
20、【答案】ADE
【解析】:本題考查的是施工成本控制的方法。贏得值法的三個基本參數:已完工作預算費用、計劃工作預算 費用、已完工作實際費用。
21、【答案】CD
【解析】費用(進度)偏差僅適用于對同一項目作偏差分析。費用(進度)績效指數反映的是相對偏差,它不 受項目層次的限制,也不受項目實施時間的限制,因而在同一項目和不同項目比較中均可采用。
22、【答案】BCE
【解析】目標額為:600×715×1.04=446160 元。第一次替代產量因素:640×715×1.04=475904 元;第二次替 代單價因素:640×755×1.04=502528 元;第三次替代損耗率因素:640×755×1.03=497696 元。計算差額可知, 因產品增加的差額:475904-446160=29744 元;實際成本與目標成本的差額:497696-446160=51536 元,B 正確。 因單價提高的差額:502528-475904=26624 元,C 正確。因損耗率下降的差額:497696-502528=-4832 元,E 正確。
23、【答案】ABE
【解析】 C 選項錯誤,進度偏差為負值時,表明實際進度落后于計劃進度。D 選項錯誤,費用(進度)偏差僅 適合于對同一項目作偏差分析。費用(進度)績效指數反映的是相對偏差,它不受項目層次的限制,也不受項目 實施時間的限制,因而在同一項目和不同項目比較中均可采用。
二級建造師考試網為您提供:
2018年二級建造師報名流程匯總
2018年二級建造師報名時間及入口匯總
2017年二級建造師合格標準匯總
2017年二級建造師真題及答案匯總
2017年二級建造師成績查詢?nèi)肟诩皶r(shí)間匯總
各省歷年二級建造師考試合格標準匯總(2017-2008)
| 二建考試題庫 | 二建考試備考輔導 | 二建模擬試題 | 二建考試真題 | 二建考試答案 |
